问题 1:
合同价=(76.6+9+12)×(1+10%)=107.360(万元)
预付款=76.6×(1+10%)×20%=16.852(万元)
开工前支付的措施项目款=3×(1+10%)×85%=2.805(万元)
问题 2:
(1)①甲材料实际购买价格为 85 元/m3,甲种材料增加材料费
=500×(85-80)×(1+15%)=2875(元)
②乙材料实际购买价格为 50 元/m3
由于(50-40)÷40=25%>5%,
乙种材料增加材料费=400×(50-40×1.05)×(1+15%)=3680(元)
C 分项工程的综合单价=280+(2875+3680)÷1000=286.555(元/ m3)
(2)3 月份完成的分部和单价措施费用
=[32.4×1/3+1000×286.555×1/3÷10000]=20.352(万元)
(3)承包人已完成工程款=[20.352+(9-3)×1/3]×(1+10%)=24.587(万元)
3 月份业主应支付的工程款=24.587×85%-16.852×1/2
=12.473(万元)
问题 3:

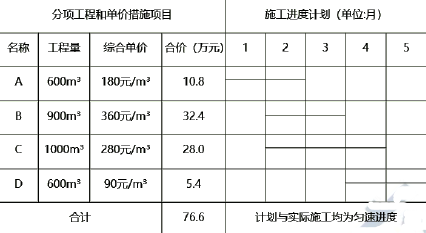

第三月末累计分项工程和单价措施项目
拟完工程计划投资(BCWS)=(10.8+32.4+28×2/3)×1.1=68.053(万元)
已完工程计划投资(BCWP)=(10.8+32.4×2/3+28×2/3)×1.1=56.173(万元)
已完工程实际投资(ACWP)=(10.8+32.4×2/3+1000×2/3×286.555/10000)
×1.1=56.654(万元)
费用偏差(CV)=已完工程计划投资-已完工程实际投资
=56.173-56.654
= -0.481(万元),
投资增加 0.481 万元。
进度偏差(SV)=已完工程计划投资-拟完成工程计划投资
=56.173-68.053
= -11.880(万元),
进度拖后 11.880 万元。
问题 4:
工程实际造价=107.360+[(2.4+8.7)×(1+10%)-12×(1+10%)]
=106.370(万元)
竣工结算价=106.370×(1-3%-85%)=12.764(万元)
