问题 1:
(1)监理合同直接发包不妥。
理由:监理服务的单项合同额超过 100 万必须进行招标。
(2)投标报价不得低于企业平均成本不妥。
理由:投标报价不得低于企业个别成本,不是企业平均成本。
(3)综合单价均不得调整不妥。
理由:国家法律、法规、政策、市场变动等影响合同价款的风险,应在合同中按分担原则约定。当由发包人承担时,应当约定综合单价调整因素及幅度,还有调整办法。
(4)投标有效期从发售招标文件之日开始计算不妥。
理由:投标有效期应从投标截止日开始计算。
(5)中标人的履约保证金为最高投标限价的 10%不妥。
理由:履约保证金不得超过中标合同金额的 10%。
问题 2:
从工期控制的角度,先施工工作 J,后施工工作 F 较合理。
理由:
①J 工作的最早开始时间为第 5 天早上,最早结束时间为第 9 天晚上(第 10 天早上);
②F 工作的最早开始时间为第 10 天早上,最早结束时间为第 13 天晚上(第 14 天早上)。
所以先施工 J。

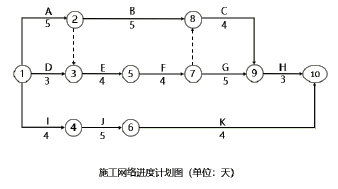

调整后的网络计划如图:

关键工作有:A、E、I、J、F、G、H, 工期 21 天。
问题 3 3 :
(1)工期将为 24 天。
(2)综合费用增加:
①推迟开工费用损失:3 天×500 元/天=1500(元)
②总工期拖延罚款:3 天×700 元/天=2100(元)
合计:1500+2100=3600(元)
问题 4 4 :
(1)对每压缩1天关键线路持续时间,增加费用不大于工期每拖延1天罚款的工作进行压缩,应压缩工作 G2 天,工作 C1 天。工期压缩至 22 天。
(2)
①工作 G、C 持续时间压缩增加费用:400×2+200=1000(元)
②总工期拖延罚款:1 天×700 元/天=700(元)
