1.重点控制工作即关键线路上的工作,分别为A、B、E、H、I。
2.

工序E延迟了1个月的时间,工序F与计划一致,工序G提前了1个月。从时标网络图中可以看出关键线路为A→B→E→H→I,E工作是关键工作,其直接影响紧后工程H的最早开始时间延迟1个月,影响总工期1个月;F工作对现场没有影响;G工作的提前均不影响其紧后工作的最早开始时间与总工期。
3.若后续工作依旧按照原进度施工,那么则总工期延长1个月,即13个月完成。

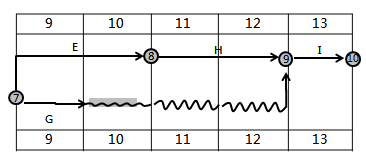

绘制第9个月开始的早时标网络计划如下图:

4.工序E的进度偏差是因为建设单位供应材料不及时的原因所导致的,且在关键线路上,非施工单位原因导致的延期,所以工期索赔成立。
5.8月底三个费用值:
(1)计划工作预算费用=A+B+C+D+2/3E+F=30+60+25+30+100+60=305万元(即计划线上的累计值)
(2)已完工作预算费用=305-1/3E+1/2G=305-50+50=305万元
或:已完工作预算费用=A+B+C+D+1/3E+F+1/2G=30+60+25+30+50+60+50=305万元
(3)已完工作实际费用=300万元
评价指标如下:
进度偏差=305-305=0万元,表示进度没有偏差。
费用偏差=305-300=5万元,表示费用节约5万元。
