电气和自动化控制工程 工程背景资料,如下:

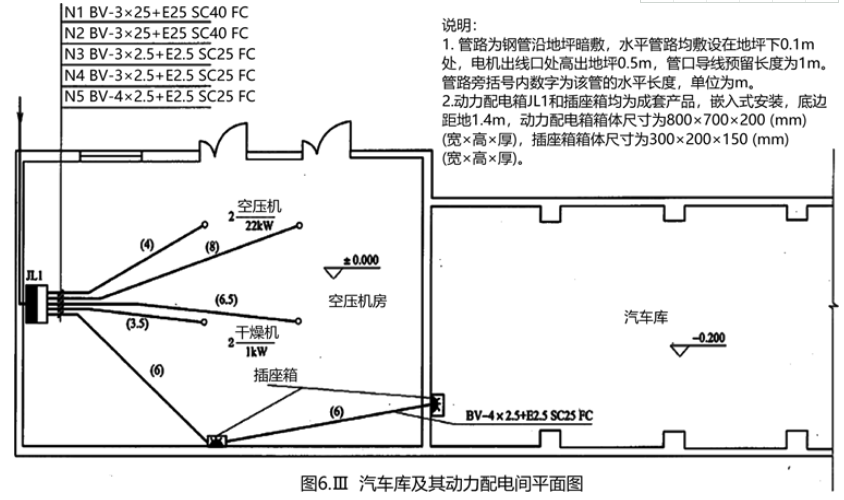

1.图6. Ⅲ如所示为某汽车库动力配电平面图。

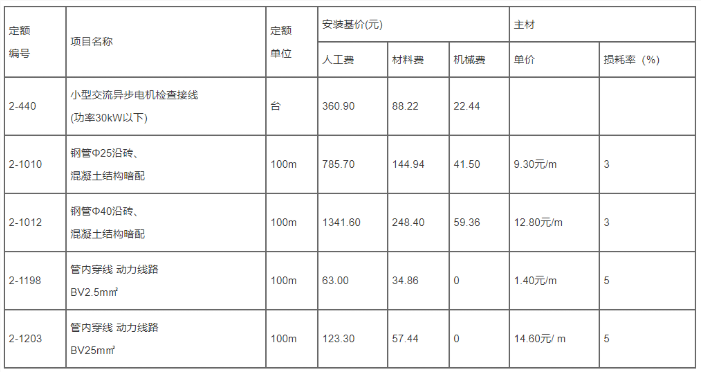

2.动力配电工程的相关定额见下表 (本题不考虑焊压铜接线端子工作内容)。



3.该工程的管理费和利润分别按人工费的30%和10%计算。
4.相关分部分项工程量清单项目统一编码见下表:



问题:
1. 按照背景资料1~4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》GB 50500-2013和《通用安装工程工程量计算规范》GB 50856-2013的规定,分别列式计算管、线工程量(不计算进线电缆部分),将计算式与结果填入答题纸上,并在答题纸表6. Ⅲ.1“分部分项工程和单价措施项目清单与计价表”中计算和编制该分项工程的各分部分项工程清单的综合单价与合价。
2. 本工程在编制招标控制价时的数据设定如下:分部分项工程量清单费用为200万元,其中人工费为34万元,发包人提供材料为20万元,总价项目措施费为8万元,单价项目措施费为6万元,暂列金额为12万元,材料暂估价为18万元,发包人发包专业工程暂估价为13万元,计日工为1.5万元,总承包服务费率(发包人发包专业工程)按3%计,总承包服务费率(发包人提供材料)按1%计,规费、税金为15万元。
??请根据上述给定的数据,在答题纸表6. Ⅲ.2“其他项目清单与计价汇总表”中计算并填写其他项目中各项费用的金额,在答题纸表6. Ⅲ.3“单位工程招标控制价汇总表”中计算并填写本工程招标控制价中各项费用的金额。(计算结果保留两位小数)

正确答案

问题1:
(1)钢管Φ25暗配工程量计算式:
(1.4+0.1+6.5+0.1+0.5)+(1.4+0.1+3.5+0.1+0.5)+(1.4+0.1+6+0.1+1.4+ (1.4+0.1+6+0.1+1.4-0.2) =8.6+5.6+9+8.8=32(m)
(2)钢管Φ40暗配工程量计算式:
(1.4+0.1+8+0.1+0.5)+(1.4+0.1+4+0.1+0.5) =10.1+6.1=16.2 (m)
(3)管内穿线BV-2.5m㎡工程量计算式:
(8.6+5.6)×4+(9+8.8)×5+(4+4+5)×(0.8+0.7)+(4+4)×1+(5+5+5)×(0.3+0.2) =56.8+89+19.5+8+7.5=180.8 (m)
(4)管内穿线BV-25m㎡工程量计算式:
16.2×4+(4+4)×(0.7+0.8)+(4+4)×1=64.8+12+8=84.8 (m)
(5)

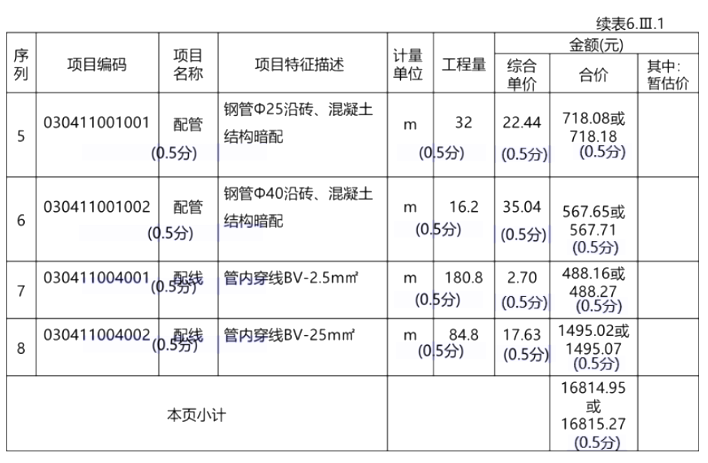

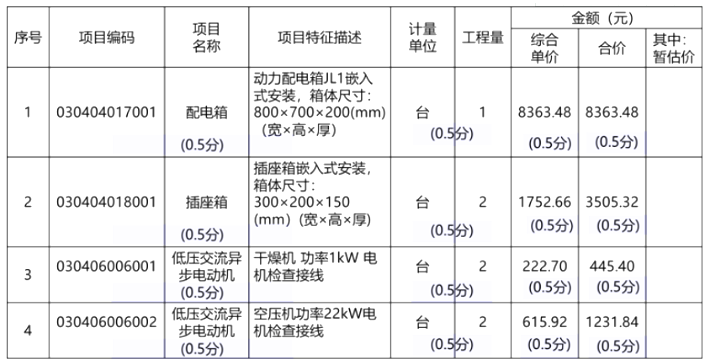

表6.Ⅲ.1 分部分项工程和单价措施项目清单与计价表
工程名称:汽车库动力配电




问题2:

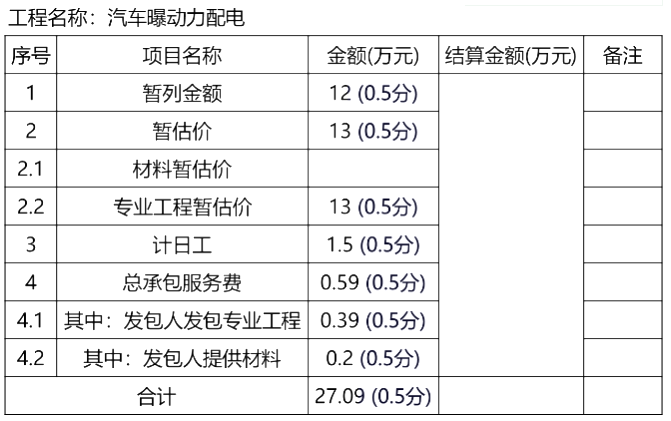

(1) 表6.Ⅱ.2 其他项目清单与计价汇总表


查看解析
