简答题:工程有关背景资料如下:

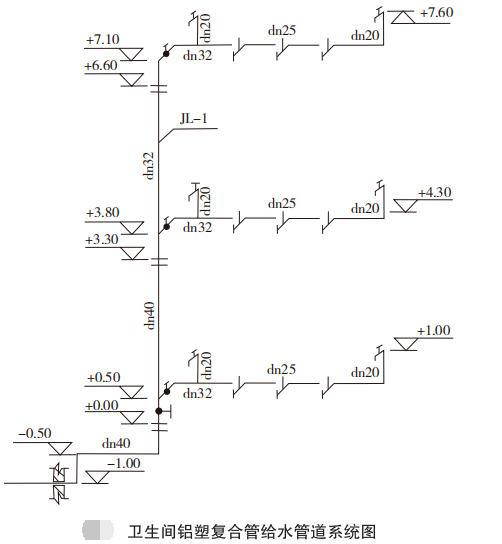

(1)某工厂办公楼卫生间给排水施工图如图6.2所示。



说明:
①办公楼共三层,层高为3.3m。图中尺寸标注标高以m计,其他均以mm计。
②卫生间盥洗间给水管道采用铝塑复合管及管件;大小便冲洗给水(中水)管道采用镀锌钢管及管件,螺纹连接。给水干管为埋地,立管为明设,支管为暗设。管道出入户穿外墙处设碳钢刚性防水套管。
③阀门采用截止阀为J11T-10。各类管道均采用成品管卡固定。
④成套卫生器具安装按标准图集99S304要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装;大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为混凝土落地式安装。
⑤管道系统安装就位后,给水管道进行强度和严密性水压试验及水冲洗。
(2)假设给水管道的部分清单工程量如下:铝塑复合管:DN40 25m,DN32 8.8m,镀锌钢管DN32 20m,DN25 13m,其他技术要求和条件与图6.2所示一致。
(3)给排水工程相关分部分项工程量清单项目的统一编码见表6.2.1
表6.2.1给排水工程相关分部分项工程量清单项目的统一编码

(4)室内给水镀锌钢管DN32安装定额(TY02-31-2015)的相关数据资料见表6.2.2。
表6.2.2室内给水镀锌钢管DN32安装定额(TY02-31-2015)的相关数据

注:该工程的管理费和利润分别按人工费的67%和33%计。
问题:
1.按照图6.2所示内容,分别列式计算卫生间给水(中水)系统中的管道和阀门安装项目分部分项清单工程量;管道工程量计算至支管与卫生间器具相连的分支三通或末端弯头处止。
2.根据背景资料口(2)、(3)设定的数据和图6.2中所示要求,按《通用安装工程工程量计算规范》(50856—2013)的规定,分别依次编列出卫生间给水镀锌钢管DN32、DN25、铝塑复合管DN40、DN32和铝塑复合管给水系统中所有阀门,以及成套卫生器具(不含污水池)安装项目的分部分项工程量清单,并填入表6.2.3“分部分项工程和单价措施项目清单与计价表”中。
3.按照背景资料(2)、(3)、(4)、中的相关数据和图6.2中所示要求,根据《通用安装工程工程量计算规范》(GB50856—2013)和《建设工程工程量清单计价规范》(GB50500—2013)的规定,编制图6.2中室内给水管道DN32镀锌钢管安装项目分部分项工程量清单的综合单价,并填入表6.2.4“综合单价分析表”中。
4.有一150t金属设备框架制作安装工程的发承包施工合同中约定:所用钢材由承包方采购供应,钢材单价变化超过5%时,其超过的部分按实调整。该工程招标时,发包方招标控制价按当地造价管理部门发布的市场基准价(信息指导价)为4520元/t编制,承包方中标价为4500元/t。
要求:(1)计算并填入表6.2.5“施工期间钢材价格动态情况”中各施工时段第四、五、六栏的内容;
(2)列出第3时段钢材材料费当期结算值的计算式。(计算结果保留两位小数)
表6.2.3分部分项工程和单价措施项目清单与计价表
工程名称:某工厂标段:办公室卫生间给排水工程安装

表6.2.4综合单价分析表
工程名称:某工厂标段:办公楼卫生间给水(中水)管道安装

表6.2.5施工期间钢材价格动态情况

正确答案
1. (1)DN50镀锌钢管:平[(1.9+0.55+0.2)+(3.6-1.6+0.25+0.2)+0.2×2]+立[(1.1-0.5)+(0.85+0.5)×2]=8.80(m)。
(2)DN40镀锌钢管:立[(7.45-0.85)×2]+平[(0.05+0.2+0.25-0.08+1.04)×6]=21.96(m)
(3)DN32镀锌钢管:平0.9×6=5.4(m)。
(4)DN25镀锌钢管:①大便器给水系统:0.9×6=5.4(m);②小便器给水系统:(1.4-0.2+0.2)+(1.3+0.5)=3.2(m);③小计:5.4+3.2=8.6(m)。
(5)DN20镀锌钢管:[0.2+(0.55-0.15-0.2)+0.62]×3+7.9-1.3=9.66(m)
(6)DN15镀锌钢管:(0.7+0.7)×3=4.20(m)。
(7)DN50截止阀J11T-10:1+1+1=3(个)。
(8)DN40截止阀J11T-10:3×2=6(个)。
(9)DN25截止阀J11T-10:1(个)。
(10)DN20截止阀J11T-10:1×3=3(个)。
2.分部分项工程和单价措施项目清单和计价表见表6.2.3。

3.综合单价分析表见表6.2.4。
6.2.4综合单价分析表
工程名称:某工厂标段:办公楼卫生间给水(中水)管道安装

4.(1)填列表6.2.5中各施工时段第四、五、六栏的内容。
表6.2.5施工期间钢材价格动态情况

(1)第3时段钢材材料费用当期结算值的计算式为40×[4500+(4941-4520×1.05)]=187800。
查看解析

相关试题

分析
简答题:【已改编】背景资料: 某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下: (1)拟建项目占地面积30亩,建筑面积11000㎡,其项目设
查看
分析
简答题:某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。 施工过程中发生了以
查看
分析
简答题:某国有资金建设项目,采用公开招标方式进行施工招标,业主委托具有相应招标代理和造价咨询资质的中介机构编制了招标文件和招标控制价。 该项目招标文件包括如下规
查看
分析
简答题:某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费之和的10%,利润为人材机费用与管理费之和的6%,
查看
分析
简答题:某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含
查看
分析
简答题:【背景资料】 某写字楼标准层电梯厅共20套,施工企业中标的“分部分项工程和单价措施项目清单与计价表”如下表,现根据图6.1.1“标准层电梯厅楼地面铺装尺
查看
分析
简答题:工程背景资料如下: (1)图6.3所示为某办公楼一层插座平面图,该建筑物为砖、混凝土结构。 (2)该工程的相关定额、主材单价及损耗率见表6.3.1。 (
查看
刷题小程序
案例分析(土建与安装)题库小程序
