分析

Ⅲ.电气安装工程

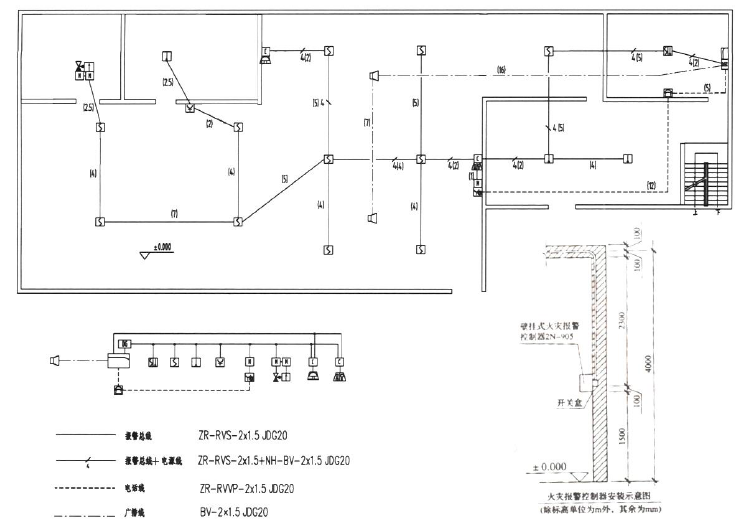

3.图纸说明
(1)电话管路沿墙、地面暗敷,地面暗配管敷设在地坪下0.1m 处。其余管路均沿墙、顶板暗敷,顶管暗敷设高度距地面4m。
(2)控制模块和输入模块均安装在开关盒内。水流指示器与信号阀之间以及模块和设备之间的连线不计。
(3)自动报警系统装置调试的点数按本图内容计算。
(4)配管水平长度见括号内数字,单位为米。

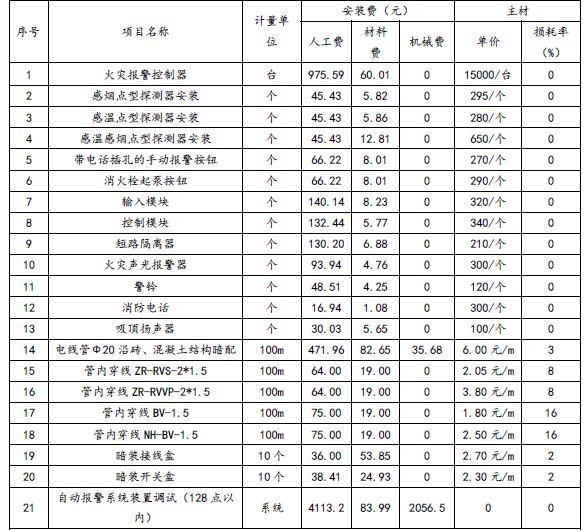

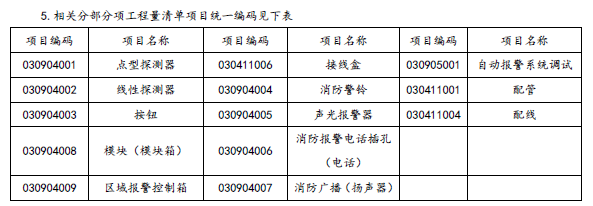

4.相关定额费用见下表
人工费单价为80 元/工日,管理费和利润分别按人工费的50%和30%计算。


【问题】

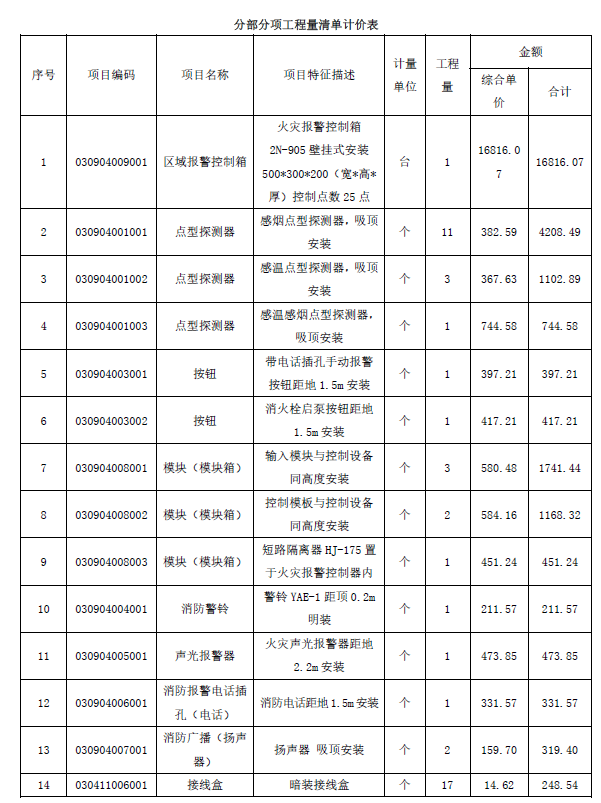

1.按照工程背景所述内容,根据?建设工程工程量清单计价规范?(GB50500-2013)和?通用安装工程工程量计算规范?(GB50856-2013)的规定,分别列式计算管、线工程量,将结果填入答题纸上,并编制该工程的分部分项工程量清单计价表。
2.编制管内穿线ZR-RVS-2-2*1.5 项目的综合单价分析表。(保留两位小数)

正确答案
问题1:
工程量计算:
【电源线】(4 线)
JDG20:(2.3+0.1)+2+5+5+2+(4-2.2)*2+2+4+5+2+(0.2+0.1)=33.3m
NHBV1.5:[(0.5+0.3)+33.3]*2=68.2m
【报警线】(2 线)
JDG20:4+(4-2.2)+1+(4-1.5)+5+4+4+5+4+2+(4-1.5)*2+2.5+7+4+2.5+(0.1+0.2)=54.6m
ZR-RVVP-2*1.5:(0.5+0.3)+33.3+54.6=88.7m
【电话线】
JDG20:(0.1+1.5+0.1)+5+(1.5+0.1)*2+12+(1.5+0.1)=23.5
ZR-RVVP-2*1.5:(0.5+0.3)+23.5=24.3m
【广播线】
JDG20:(2.3+0.1)+16+7=25.4m
BV1.5:[(0.5+0.3)+25.4]*2=52.4m
【合计】

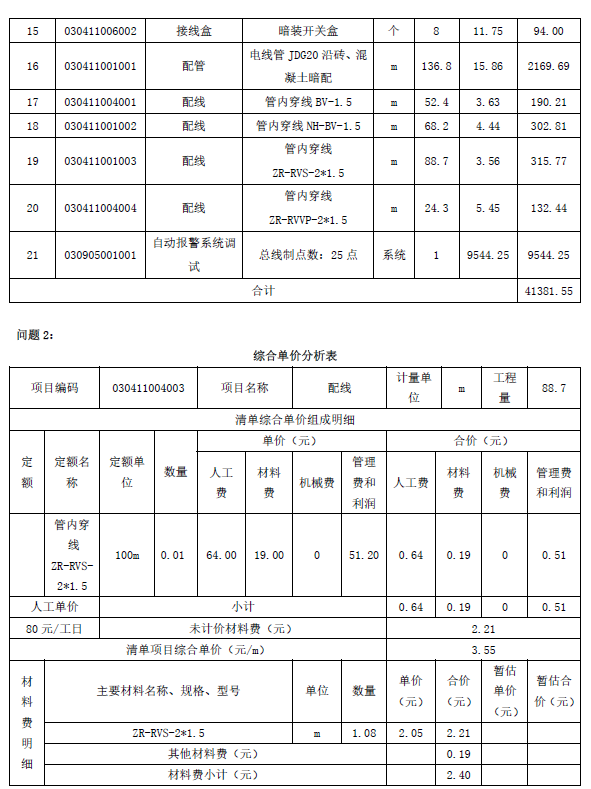

JDG20:33.3+54.6+23.5+25.4=136.80m
NHBV1.5:68.2m
BV1.5:52.4m
ZR-RVS-2*1.5:88.7m
ZR-RVVP-2*1.5:24.3m
