分析

Ⅲ.电气安装工程 Ⅲ.电气和自动化控制工程
工程背景资料如下:

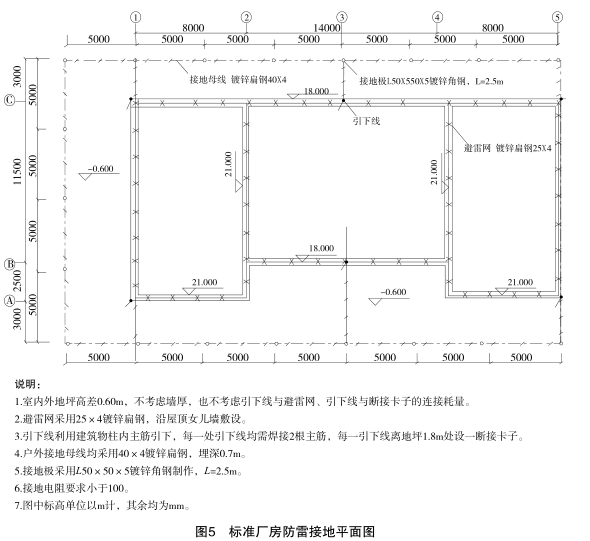

1.图5所示为某标准厂房防雷接地平面图。

图5?标准厂房防雷接地平面图

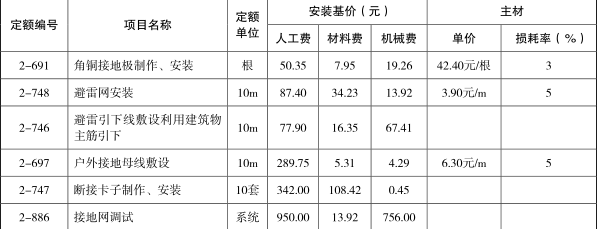

2.防雷接地工程的相关定额见表13。
表13?防雷接地工程的相关定额

3.该工程的管理费和利润分别按人工费的30%和10%计算,人工单价为95元/工日。
4.相关分部分项工程量清单项目统一编码见表14。
表14?相关分部分项工程量清单项目统一编码

【问题】
1.按照背景资料1~4和图4所示内容,根据《建设工程工程量清单计价规范》(GB50500-2013)和《通 用安装工程工程量计算规范》(GB50856-2013)的规定,分别列式计算避雷网、避雷引下线(利用建筑物 主筋作引下线不计附加长度)和接地母线的工程量,将计算式与结果填写表15“分部分项工程和单价措 施项目清单与计价表”中,计算和编制各分部分项工程的综合单价与合价。
表15 分部分项工程和单价措施项目清单与计价表
工程名称:标准厂房 标段:防雷接增工程

2.设定该工程“避雷引下线”项目的清单工程量为120m,其余条件均不变,根据背景材料2中的相关定额,在表16“综合单价分析表”中,计算该项目的综合单价。
表16?综合单价分析表
工程名称:标准厂房 标段:防雷接地工程

(注:”数量”栏保留3位小数,其余均保留3位小数)

正确答案
Ⅲ.电气和自动化控制工程
1.(1)避雷网(25×4镀锌钢)工程量计算:(8+14+8)×2+(11.5+2.5)×4+(21-18)× 4× (1+3.9%)=128.468 (m)
(2)避雷引下线(利用主钢筋)工程量计算:(21-1.8+0.6)×4+(18-1.8+0.6)×2 =79.2+33.6=112.8(m)
(3)接地母线(埋地40×4镀锌扁钢)工程量计算:[5×18+(3+0.7+1.8)×5+(3+2.5 +0.7 +1.8)]×(1+3.9%)=130.39(m)

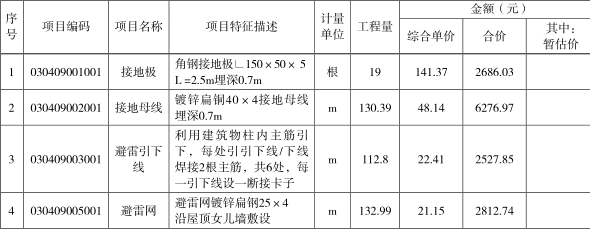

分部分项工程和单价措施项目清单与计价表见表25。
表25?分部分项工程和单价措施项目清单与计价表
工程名称:标准厂房 标段:防雷接增工程

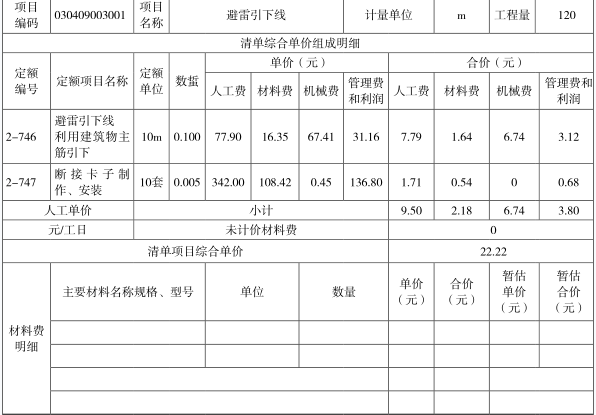

2.综合单价分析表见表26。
表26?综合单价分析表
工程名称:标准厂房 标段:防雷接地工程
