【1】

【答案解析】 一、土方开挖计算时,2-2 断面(0.75)从支护内侧开挖的理由:
1.题干信息中的“其余边坡均采用坑壁支护垂直开挖”,即为先支护后开挖,因为这样才能满足垂直开挖的要求。
2.本题基坑深度超过 5m,属于深基坑,支护应该采用钢板桩、地下连续墙等支护结构施工,例如,钢板桩施工工艺是先将钢板桩打入土体,再进行基坑的开挖,因此,开挖是从支护内边线开始的,不包括支护本身所占的土体。

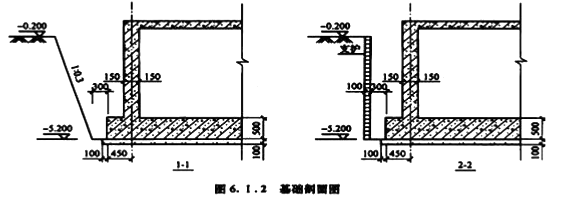

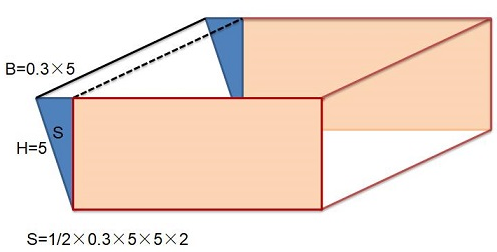

二、坑壁支护工程量中“1/2×0.3×5.00×2×5.00”指的是下图蓝色三角部分的支护面积。即 2-2 垂直支护与 1-1 放坡交接处三角区域也需坑壁垂直支护。

【正确答案】 挖基础土方 586.21×5.10=2989.67(m 3 )
表 6.1.2 分部分项工程量清单

【正确答案】

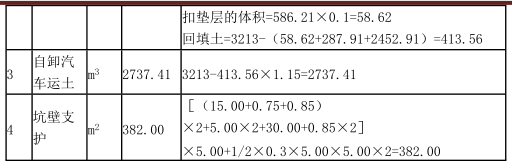

土方回填量=190.23,自卸汽车运土工程量=2989.67-190.23×1.15=2770.91,自卸汽车运土数量
=2770.91/2989.67=0.93。

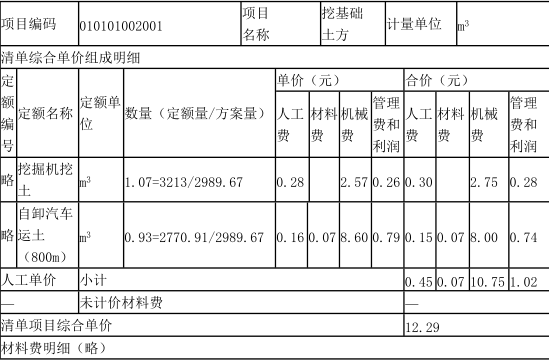

表 6.1.3 工程量清单综合单价分析表

【正确答案】 (1) 表 6.1.4 措施项目清单与计
价表(一)

表 6.1.4 措施项目清单与计价表(二)

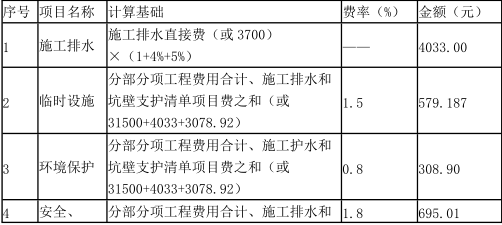

措施项目费合计 3078.92+5616.09=8695.01 元
(2) 表 6.1.5 单位工程投标报价汇总表
