问题1:
(1)定额孔深∶33.6+1.5-(-15.4)=50.5(m)
单根桩成孔深度∶24.1-(-15.4)=39.5(m)
(2)各土层钻孔数量∶
细砂层∶11×15=165(m)
黏土层∶19×15=285(m)
次坚石层∶2×15=30(m)
坚石层∶(39.5-11-19-2)×15=112.5(m)
问题2:
(1)水深∶33.6-24.1=9.5m
(2)钢护筒∶
(33.6+1.5-24.1+11+3)×15×1300÷1000=487.5(t)
(3)桩基混凝土:
3.14×1.1²×(32.4+15.4)×15=2724.2(m³)
(4)有底钢套箱∶
(22+15.6)×2×(33.6+0.5-32.4+2)×0.15 +(22×15.6-3.14×1.1²×15)×0.15=84.7(t)
(5)承台混凝土∶22×15.6×4.8=1647.4(m³)
(6)封底混凝土∶
(22×15.6-3.14×1.1²×15)×2=572.4(m³)

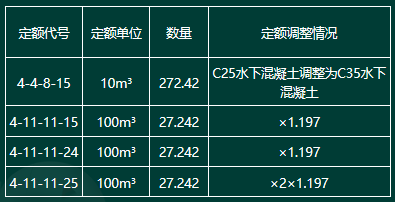

问题3:
