案例题 某一级公路改建工程B合同段,铣 18cm 旧青混凝路面70500,路基填方段清除表30c厚,数量378000m3,均运至商业弃场,弃方平均运距5.2k弃消纳费 10元/m3 清表回填利用挖方段方(普通土),平均运距73km。填前压实后沉降10cm。

问额

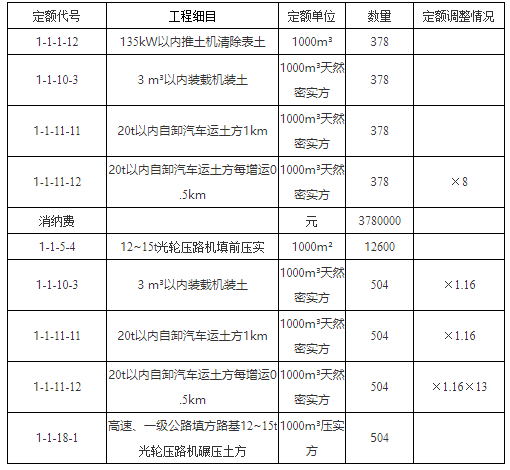

1. 列出清除表土并回填至原地面施工图预算所涉及的定额代号、定额单位、数量及调整等内容,填入表 5.1中( 定额数量保3 位小数)。施工设备:20t 自卸车,15t 光轮压路机,135kw 推机,3”装载机。
表 5.1 清除表土并回填至原地面施工图预算表

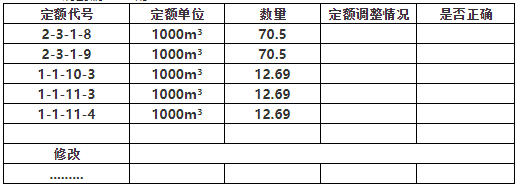

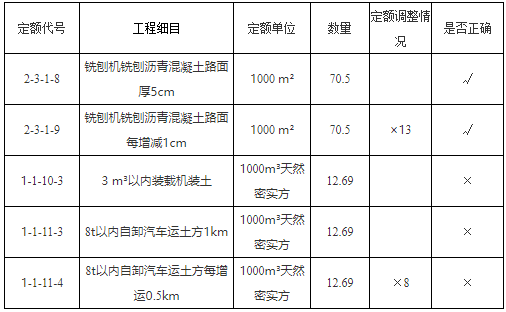

2.判断表5.2中铣刨沥青混凝土路面施工图预算所涉及的定额代号、定额单位、数量及调整是否正确,正确的划√,错误的划X,如有错误或漏项,请将正确的定额代号、定额单位、数量及调整等内容填入表 5.2中。

表5.2铣刨沥青混凝士路面施工图预算数据表

正确答案
问题1:

(1)填前压实面积:378000÷0.03=12600000 m2。

(2)清表回填体积:12600000×0.04=504000 m2

问题2:

铣刨旧沥青混凝土路面实体体积:70500×0.18=12690 m3

修改为:
