【1】 事件 1 中,总监理工程师的书面回复中应不批准施工单位的延期开工申请,理由是:
(1)施工单位因自身原因不能按期开工;
(2)按照《建设工程施工合同(示范文本)》对延期开工条款的规定,承包人要求延期开工,应在合 同约定的开工日 7 天前提出延期申请,施工单位在开工日前 5 天提交申请不符合合同规定的程序。
【2】 事件 2 中,还应具备下列条件时,由总监理工程师签署审査意见,并报建设单位批准后, 总监理工程师方可签发《工程开工令》:
(1)设计交底和图纸会审已完成;
(2)施工组织设计已由总监理工程师签认;
(3)施工单位现场质量、安全生产管理体系已建立,施工机械具备使用条件,主要工程材料已落实;
(4)进场道路及水、电、通信等已满足开工要求。

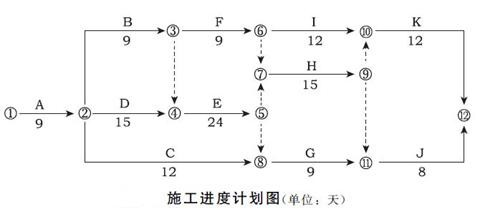

【3】 针对工程网络计划图的分析结果如下:
(1)施工总工期 75 天;
(2)关键工作包括:A、D、E、H、K;
(3)C 工作的总时差为 37 天,自由时差为 27 天;D 工作的总时差和自由时差均为 0;F 工作的总时差 为 21 天,自由时差为 0。
【4】 开工后第 20 天下班时刻施工进度计划的执行情况如下:
(1)C 工作推迟 5 天,不影响总工期,不影响紧后工作的最早开始时间;D 工作推迟 6 天,影响总工 期 6 天,影响紧后工作的最早开始时间 6 天;F 工作推迟 1 天,不影响总工期,影响紧后工作的最早 开始时间 1 天。
(2)施工总工期将延长 6 天。
