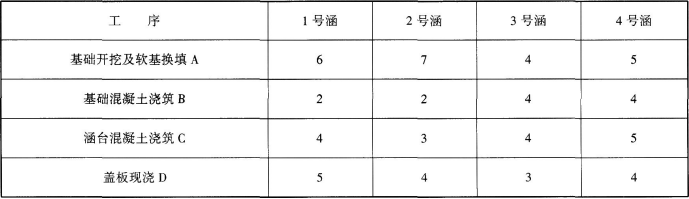

简答题:某施工单位承接的二级公路施工项目中有4道1-2.0m×2.0m钢筋混凝土盖板涵,施工工序及其持续时间如下。

施工单位最初采用顺序作业施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业施工。
根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织4个专业队伍,按照4号、3号、2号、1号的顺序开展流水作业施工,并确保每个专业作业队的连续作业。在每道盖板涵“基础开挖及软基换填”工序后须进行基坑检查和验收,时间2d。
问题:
1.计算按顺序作业法组织4道盖板涵施工的工期。
2.计算按流水作业组织施工的流水步距和总工期。
3.绘制按流水作业组织施工的横道图(要求横向为工期,纵向为工序)。

正确答案
问题1:
按顺序作业法组织4道盖板涵施工的工期:
(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2×4=74(d)
问题2:
采用“累计数列错位相减取大值法”计算流水施工工期:
KAB=12;KBC=4;KCD=5
T=(12+4+5)+2+(4+3+4+5)=39

问题3:
绘制流水作业施工横道图。

查看解析
