【1】 分部分项工程费用:55+75+90+60=280 万元=2800000(元)
措施项目费用:160000(元)
其他项目费用:180000+100×120=192000(元)
合同价(包括规费及税金):(2800000+160000+192000)×1.0355×1.09=3557647(元)
预付款:3557647×20%=711529(元)
【2】 (1)四月份:
完成的分部分项工程量价款:550000×1.0355×1.09=620782(元)
应支付的工程价款:(550000+80000)×1.0355×1.09×90%=639970(元)
(2)五月份:
完成的分部分项工程量价款:750000×1.0355×1.09=846521(元)
应支付的工程款:(750000+80000+35×120)×1.0355×1.09×90%= 847402(元)
(3)六月份:
完成的分部分项工程量价款:900000×1.0355×1.09=1015826(元)
应支付的工程款:
1)分部分项费用:1015826(元)
2)措施项目费:0
3)计日工:40×120×1.0355×1.09=5418(元)
4)专业工程暂估价:80000×1.0355×1.09=90296(元)
5)设计变更:(100000×1.1×1.07+10000)×1.0355×1.09=144134(元)
6)索赔:(5000+2000)×1.0355×1.09=7901(元)
合计:(1015826+5418+90296+144134+7901)×90%-711529/2=781453(元)
(4)七月份:
分部分项费用:600000×1.0355×1.09=677217(元)
应支付的工程款:(600000+70000)×1.0355×1.09×90%-711529/2=324839(元)
【3】 (1)六月份累计已完成的工程价款:
1)分部分项费用:550000+750000+900000=2200000(元)
2)措施项目费:80000+30000+30000=140000(元)
3)其他项目费:(35×120)+(40×120+80000+100000×1.1×1.07+10000+5000+2000)=223700(元)
合计:(2200000+140000+223700)×1.0355×1.09=2893635(元)
(2)六月末已实际支付的工程价款(含预付款):711529+639970+847402=2198901(元)

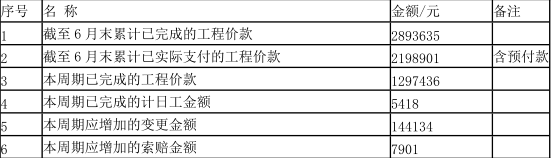

【4】 工程款支付申请表
致××××××:
我方已于 2019 年 6 月 1 日至 2019 年 6 月 30 日期间已完成了××××工作,根据施工合同的约定,现申请支付本期的工程款额为(大写)柒拾捌万壹仟肆佰伍拾叁元,(小写)781453 元,请予核准。

说明:1297436=(1015826+5418+90296+144134+7901)+30000×1.0355×1.09
126358=(1015826+5418+90296+144134+7901)×10%
781453=(1015826+5418+90296+144134+7901)×90%-355765
