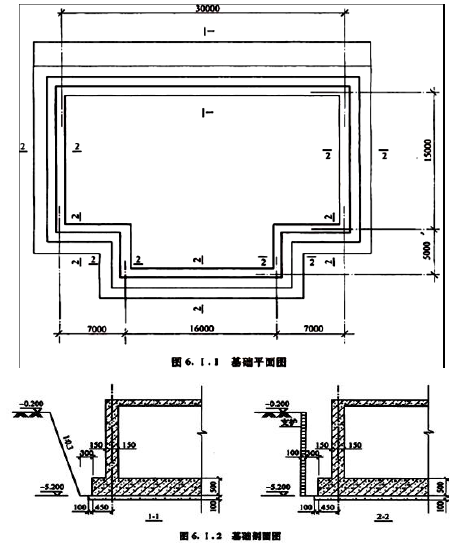

<1>.表6.1.1 工程量计算表

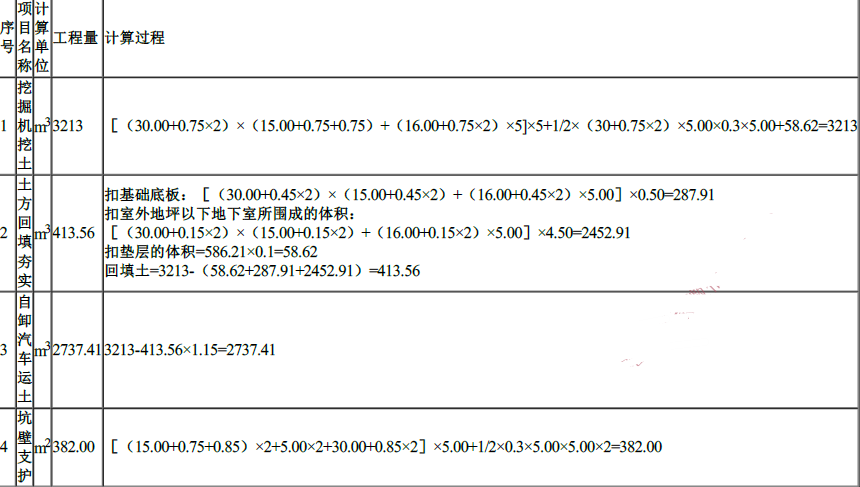

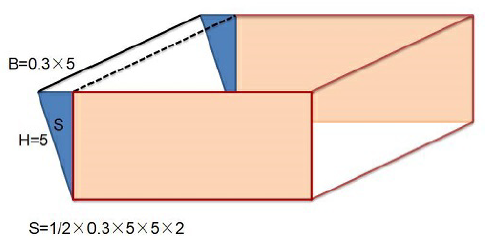

答案解析:一、土方开挖计算时,2-2断面(0.75)从支护内侧开挖的理由:1.题干信息中的“坑壁支护工艺为先支护后开挖,土方开挖工程量不考虑坑壁支护所占体积”,即为先支护后开挖,因为这样才能满足垂直开挖的要求。二、坑壁支护工程量中“1/2×0.3×5.00×2×5.00”指的是下图蓝色三角部分的支护面积。即2-2垂直支护与1-1放坡交接处三角区域也需坑壁垂直支护。

<2>.挖基础土方586.21×5.10=2989.67(m3)
表6.1.2 分部分项工程量清单

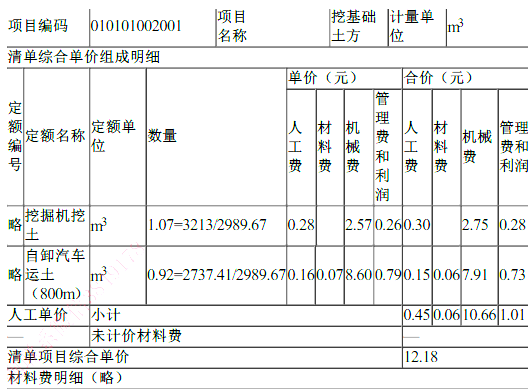

<3>.自卸汽车运土方案工程量=2737.41,自卸汽车运土数量=2737.41/2989.67=0.92。
表6.1.3 工程量清单综合单价分析表

<4>.表6.1.4 措施项目清单与计价表(一)

措施项目清单与计价表(二)

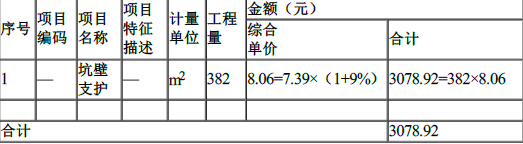

措施项目费合计3078.92+5616.09=8695.01元

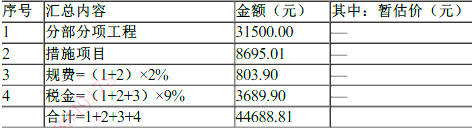

(2) 表6.1.5 单位工程投标报价汇总表
