【问题1】
事件1:要求投标人必须是国有企业不妥。限定投标人的所有制形式或者组织形式属于以不合理的条件限制、排斥投标人的行为。
事件2:要求投标人获取招标文件时递交投标保证金不妥。应在投标截止日期前递交投标保证金。
事件3:A 公司不能说明其报价合理性,否决其投标;B 公司投标报价以大写金额为准;C 公司未填报单价和合价的分项工程视为该项费用已含在其他工程量报价清单中的综合单价与综合合价内。
【问题2】
先施工工作J 后施工工作F 较合理,其施工工期(21 天)短于先施工工作F 后施工工作J 工期(22 天)。

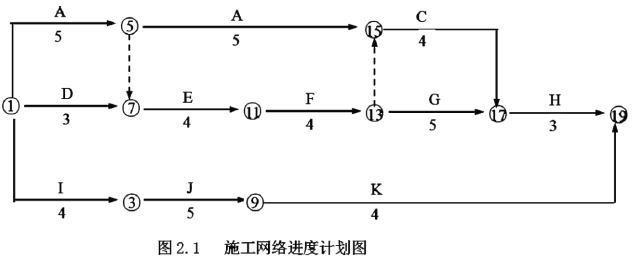

调整后的网络计划如图2.2:

关键工作:A、E、I、J、F、G、H。
【问题3】
(1)工期为24 天。
(2)综合费用增加=3×500+3×700=3600 元
【问题4】

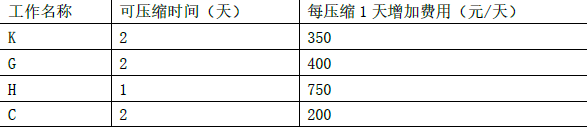

(1)应压缩工作G 2 天。
优化后的工期=24-2=22 天
(2)综合费用增加=400×2+700+3×500
=3600-(700-400)×2
=3000 元
