1.
B、E、J的顺序为B→E→J,
该特种设备最迟第150日末必须租赁进场,此时B工作将其总时差都用完了,再晚开始将影响工期,此时该设备在现场的闲置时间为10天。
2.①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿超过了索赔时限,不能提出索赔。
②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿可以,因为设计变更是建设单位责任造成的,且A工作是关键工作,给施工单位导致的增加用工和窝工费用由建设单位承担。
可索赔费用={[(5060+1792)×(1+40%)+27148]×(1+30%)+10×1100×60%}×(1+11%)=(47763.04+6600) ×(1+11%)=60342.97(元)
可批准的工期索赔为10天
3.(1)由施工单位自行招标采购暂估价材料不合理。属于依法必须进行招标的,应由建设单位和施工单位共同组织招标;如果不属于依法必须进行招标的,经建设单位同意,可以由施工单位组织招标,而且招标前,招标采购方案需经建设单位批准。

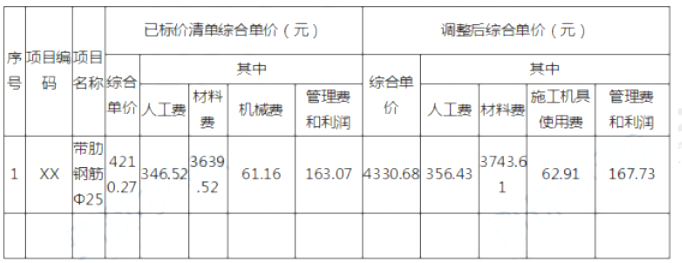

(2)施工单位提出综合单价调整表(表3.1)的调整方法不正确,材料暂估价的差价直接在该综合单价上增减材料价差调整,不应当调整综合单价中的人工费、机械费、管理费和利润。
该清单项目结算综合单价=4210.27+(3600-3500)×(1+2%)=4312.27(元)
核定结算款=4312.27×130×1.3x(1+11%)=808938.729(元)

4.D、G、J三项工作等节奏流水施工的横道图
考虑事件1的横道图为
考虑事件1和事件2的影响,指出组织流水施工后网络计划的关键线路为A→D→F→I→K
实际施工工期为240+5+10=255(天)
可获得的工期提前奖励为=[(270+10)-255]×1=25(万元)
若B工作按照尽早开始时间,机械闲置时间为40天;若考虑最合理的时间安排做B工作则机械闲置时间为0天。
