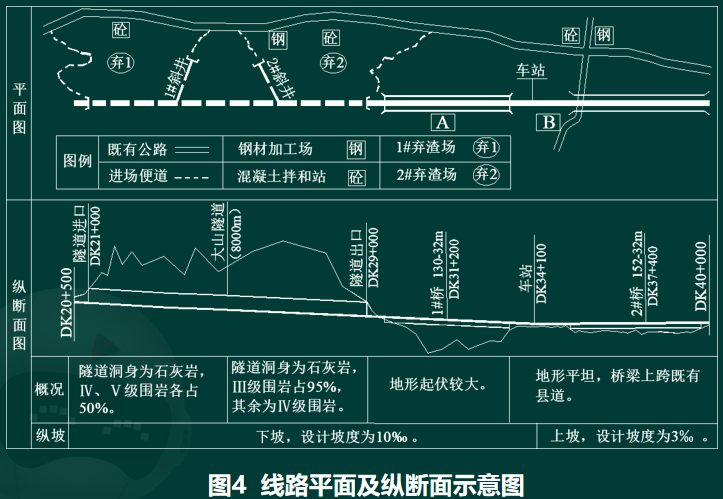

1.填料拌和站(或填料加工站)。
2.应设在2#弃渣场内。理由:
(1)2#弃渣场的洞渣主要为III级围岩(或2#弃渣场洞渣是强度高的围岩),能加工成碎石和机制砂。而1#弃渣场的洞渣主要为软弱围岩(或1#弃渣场洞渣为差的围岩),不具备加工碎石和机制砂的条件。
(2)在2#弃渣场设置加工场,运距近(或距离近),能降低成本。
3.进口工区为反坡排水。设置集水池(或坑),采用多级泵抽排(或接力排出洞外或强制式或机械式)的排水方案。
4.应选择场地B作为预制场。
理由:
(1)该处临近既有公路,交通方便。
(2)该场地位于路基附近,地形平坦,填方不高,可直接通过运梁便道上桥,不需要提梁机,降低成本,降低安全风险。而场地A处桥梁墩身较高,需要设置跨墩提梁机,成本高,安全风险大。
5.至少设置9个制梁台座
(130+152-15)/5/6.5=8.22。
6.X:轨排框架组装轨排(或轨排组装)。
Y:轨排粗调
