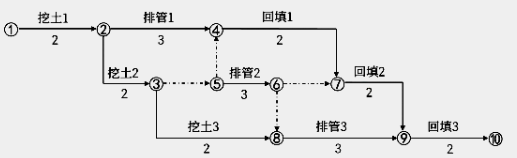

案例题 某公司承接一项管道埋设项目,将其中的雨水管道埋设安排所属项目部完成,该地区土质为黄土,合同工期 18 天。项目部为了能顺利完成该项目,根据自身的人员、机具设备等情况, 将该工程施工中的诸多工序合理整合成三个施工过程(挖、排管、回填)、划分三个施工段并确定了每段工作时间,编制了用双代号网络计划表示的进度计划,如图3 所示。

[问题]
1.改正图3中的错误(用文字表示)
2写出排管2的紧后工作与紧前工作。
3图3中的关键线路为哪条?计划工期为多少天?能否按合同工期完成该项目?
4.该雨水管道在回填前是否需要做严密性试验?我国有哪三种土质的雨水管道回填前必须做严密性试验?

正确答案
2024教材P351-353
第一问;
网络图中节点④与节点⑤之间的虚箭线方向错误,该虚箭线应由节点④指向节点⑤。
第二问;
排管 2 的紧后工作为:回填 2、排管 3; 排管 2 的紧前工作为:排管 1、挖土 2。
第三问;
3-1. 关键线路为①→②→④→⑤→⑥→⑧→⑨→⑩;
3-2. 计划工期为 2+3+3+3+2=13 天;
3-2. 由于计划工期为13天,合同工期为18天,计划工期小于合同工期,故可以按合同工期完成。
第四问;
4-1. 需要。
4-2. 湿陷土、膨胀土、流沙地区的雨水管道回填前必须做严密性试验。
查看解析

相关试题

单选
水泥混凝土路面采用滑模、轨道摊铺工艺施工,当施工气温为20℃时,水泥混凝土拌合物从出料到运输、铺筑完毕分别允许的最长时间是 ()。
A 1h,1.5h B 1.2h,1.5h C 0.75h,1.25h D 1h,1.25h
查看
单选
关于SMA混合料面层施工技术要求的说法,正确的是()。
A SMA混合料宜采用滚筒式拌和设备生产 B 应采用自动找平方式摊铺,上面层宜采用钢丝绳或导梁引导的高程控制方式找平 C SMA混合料面层施工温度应经试验确定一般情况下,摊铺温度不低于160°C D SMA 混合料面层宜采用轮胎压路机碾压
查看
单选
关于水泥混凝土面层接缝设置的说法,正确的是 ()。
A 为防止胀缩作用导致裂缝或翘曲,水泥混凝土面层应设有垂直相交的纵向和横向接缝且相邻接缝应至少错开 500mm 以上 B 对于特重及重交通等级的水泥混凝土面层横向胀缝、缩缝均设置传力杆 C 胀缝设置时,胀缝板宽度设置宜为路面板宽度1/3以上 D 缩缝应垂直板面,采用切缝机施工,宽度宜为8~10mm
查看
单选
水泥混凝土拌合物搅拌时,外加剂应以()形态添加。
A 粉末 B 碎块 C 泥塑 D 溶液
查看
单选
新旧桥梁上部结构拼接时,宜采用刚性连接的是()。
A 预应力混凝土T梁 B 钢筋混凝土实心板 C 预应力空心板 D 预应力混凝土连续箱梁
查看
单选
关于预应力张拉施工的说法,错误的是()。
A 当设计无要求时,实际伸长值与理论伸长值之差应控制在6%以内 B 张拉初应力宜为张拉控制应的10%-15%,伸长值应从初应力时开始测量 C 先张法预应力施工中,设计未要求时,放张预应力筋时,混凝土强度不得低于设计混凝土强度等级值的75% D 后张法预应力施工中,当设计无要求时,可采取分批、分阶段对称张拉。宜先上、下或两侧,后中间
查看
单选
模板支架设计时,荷载组合需要考虑倾倒混凝土时产生的水平向冲击荷载的是()。
A 梁支架的强度计算 B 拱架的刚度验算 C 重力式墩侧模板强度计算 D 重力式墩侧模板刚度验算
查看
单选
在拱架上浇筑大跨径拱圈间隔槽混凝土的顺序,正确的是()。
A 在拱顶向一侧拱脚浇筑完成后再向另一侧浇筑 B 由拱脚顺序向另一侧拱脚浇筑 C 由拱顶向拱脚对称进行 D 由拱脚向拱顶对称进行
查看
单选
盾构法存在地形变化引入监测工作,盾构法施工监测中的必测项目是 ( )。
A 岩土体深层水平位移和分层竖向位移 B 衬砌环内力 C 隧道结构变形 D 地层与管片接触应力
查看
单选
下列构筑物属于污水处理的是()。
A 曝气池 B 集水池 C 澄清池 D 清水池
查看
刷题小程序
市政公用工程管理与实务题库小程序
