分析

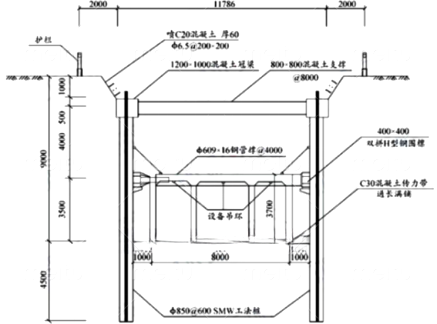

案例题 某公司承建一项城市综合管廊项目,为现浇钢筋混凝土结构,结构外形尺寸3.7 x 8.0m,标准段横断面有3个舱室,明挖法施工,基坑支护结构采用SMW工法桩+冠梁及第一道钢筋混凝土支撑+第二道钢管撑,基坑支护结构横断面如图4-1所示;

项目部编制了基坑支护及开挖专项施工方案,施工工艺流程如下:施工准备-→平整场地-→测量放线-→SMW工法桩施工→冠梁及混凝土支撑施工→第一阶段的土方开挖→钢围檩及钢管撑施工→第二阶段土方开挖→清理槽底并验收。专项方案组织专家论证时,专家针对方案提出如下建议:补充钢围檩与支护结构链接细部构造,明确钢管撑拆撑实施条件。

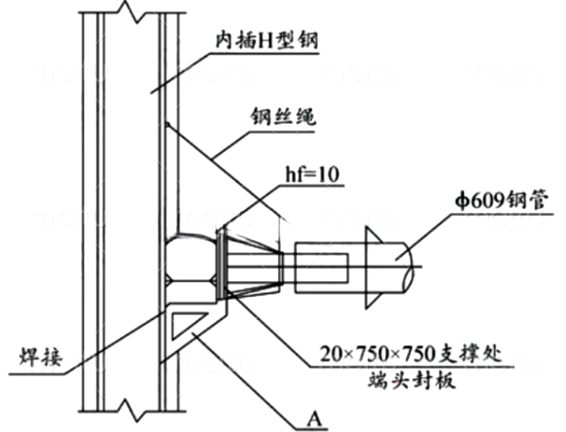

事件一:项目部补充了钢围檩与支护结构连接节点图,如图4-2所示,明确钢管撑架设及拆除条件,并依据修改后的方案进行基坑开挖施工,在第一-阶段 土方开挖至钢围檩底下方500mm时,开始架设钢管撑并施加预应力,在监测到支撑轴力有损失时,及时采取相应措施。

事件二:项目部按以下施工工艺流程进行管廊结构施工:
施工准备→基层施工→底板模板施工→底板钢筋绑扎→底板混凝土浇筑→拆除底板侧模→传力带施工→拆除钢管撑→侧墙及中隔墙钢筋绑扎→侧墙内模及中隔墙模板安装→满堂支架搭设-→B- →侧墙外模安装→顶板钢筋绑扎→侧墙、中隔墙顶板混凝土浇筑→模板支架拆除→C→D→士方回填至混凝土支撑以下500mm→拆除混凝土支撑→回填完毕。
事件三:满堂支架采用(直径) 48X3.5mm 盘扣式支架,立杆纵、横间距均为900mm,步距1200mm,顶托安装完成后,报请监理工程师组织建设、勘察、设计及施工单位技术负责人、
项目技术负责人、专项施工方案编制人员及相关人员验收,专业监理工程师指出支架搭设不完整,需补充杆件并整改后复检。
事件四:侧墙、中隔墙及顶板混凝土浇筑前,项目部质检人员对管廊钢筋、保护层垫块、预埋件、预留孔洞等进行检查,发现预埋件被绑丝固定在钢筋上,预留孔洞按其形状现场割断钢筋后安装了孔洞模板,吊环采用螺纹钢筋弯曲做好了预埋,检查后要求现场施工人员按规定进行整改。
问题;
1、 事件一中,图4-2中构件A的名称是什么?施加预应力应在钢管撑的哪个部位?支撑轴力有损失时,应如何处理?附着在H型钢.上的钢丝绳起什么作用?
2、事件二中,补充缺少的工序B、C、D的名称?现场需要满足什么条件方可拆除钢管撑?
3、事件三中,顶托在满堂支架中起的什么作用?如何操作?支架验收时项目部还应有哪些人员需要参加?
4、专业监理指出支架不完整,补充缺少的部分。
5、事件四中,预埋件应该如何固定才能避免混凝土浇筑时不移位?补写孔洞钢筋正确处理办法。设备吊环应采用何种材料制作?

正确答案
2024教材P96-101
第一问;
1-1. A:牛腿;
1-2. 施加预应力应在钢管撑的活络头(活动端);
1-3. 轴力有损失时,应复加预应力到设计值;
1-4. H型钢上钢丝绳作用:防止拆撑时支撑掉落。
第二问;
2-1. B:顶板模板安装; C:管廊防水层施工; D:防水保护层施工。
2-2. 混凝土传力带施工完成且强度达到设计要求; 顶板混凝土强度达到设计要求。
第三问;
3-1. 顶托作用:调节支架搭设高度;
3-2. 卸落模板。顶托施工应从梁的一端开始往另一端推进,从纵横两个方向同时推进;支架的顶托一次顶紧, 使所有立杆都均匀受力。
3-3. 支架验收时项目部参加人员:施工单位项目负责人、施工员、安全员、质量员、施工班组长。
第四问;
斜撑、水平剪刀撑、扫地杆,连墙件
第五问;
5-1. 采用锚筋或角钢与主筋焊接固定;
5-2. 孔洞口钢筋处理方法:孔径小于1.0m时,应沿洞边每侧配置加强钢筋;孔径大于1.0m时,洞边设置小梁。
5-3. 设备吊环应采用未经冷拉的HPB300钢筋制作。
查看解析

相关试题

单选
水泥混凝土路面采用滑模、轨道摊铺工艺施工,当施工气温为20℃时,水泥混凝土拌合物从出料到运输、铺筑完毕分别允许的最长时间是 ()。
A 1h,1.5h B 1.2h,1.5h C 0.75h,1.25h D 1h,1.25h
查看
单选
关于SMA混合料面层施工技术要求的说法,正确的是()。
A SMA混合料宜采用滚筒式拌和设备生产 B 应采用自动找平方式摊铺,上面层宜采用钢丝绳或导梁引导的高程控制方式找平 C SMA混合料面层施工温度应经试验确定一般情况下,摊铺温度不低于160°C D SMA 混合料面层宜采用轮胎压路机碾压
查看
单选
关于水泥混凝土面层接缝设置的说法,正确的是 ()。
A 为防止胀缩作用导致裂缝或翘曲,水泥混凝土面层应设有垂直相交的纵向和横向接缝且相邻接缝应至少错开 500mm 以上 B 对于特重及重交通等级的水泥混凝土面层横向胀缝、缩缝均设置传力杆 C 胀缝设置时,胀缝板宽度设置宜为路面板宽度1/3以上 D 缩缝应垂直板面,采用切缝机施工,宽度宜为8~10mm
查看
单选
水泥混凝土拌合物搅拌时,外加剂应以()形态添加。
A 粉末 B 碎块 C 泥塑 D 溶液
查看
单选
新旧桥梁上部结构拼接时,宜采用刚性连接的是()。
A 预应力混凝土T梁 B 钢筋混凝土实心板 C 预应力空心板 D 预应力混凝土连续箱梁
查看
单选
关于预应力张拉施工的说法,错误的是()。
A 当设计无要求时,实际伸长值与理论伸长值之差应控制在6%以内 B 张拉初应力宜为张拉控制应的10%-15%,伸长值应从初应力时开始测量 C 先张法预应力施工中,设计未要求时,放张预应力筋时,混凝土强度不得低于设计混凝土强度等级值的75% D 后张法预应力施工中,当设计无要求时,可采取分批、分阶段对称张拉。宜先上、下或两侧,后中间
查看
单选
模板支架设计时,荷载组合需要考虑倾倒混凝土时产生的水平向冲击荷载的是()。
A 梁支架的强度计算 B 拱架的刚度验算 C 重力式墩侧模板强度计算 D 重力式墩侧模板刚度验算
查看
单选
在拱架上浇筑大跨径拱圈间隔槽混凝土的顺序,正确的是()。
A 在拱顶向一侧拱脚浇筑完成后再向另一侧浇筑 B 由拱脚顺序向另一侧拱脚浇筑 C 由拱顶向拱脚对称进行 D 由拱脚向拱顶对称进行
查看
单选
盾构法存在地形变化引入监测工作,盾构法施工监测中的必测项目是 ( )。
A 岩土体深层水平位移和分层竖向位移 B 衬砌环内力 C 隧道结构变形 D 地层与管片接触应力
查看
单选
下列构筑物属于污水处理的是()。
A 曝气池 B 集水池 C 澄清池 D 清水池
查看
刷题小程序
市政公用工程管理与实务题库小程序
