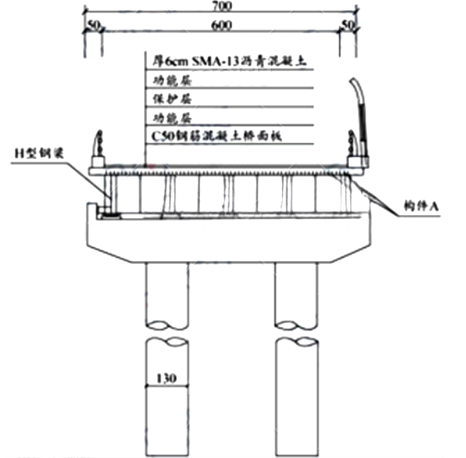

案例题 今夏某公司承建一座城市桥梁二期匝道工程,为缩短建设周期,设计采用钢-混凝土结合梁结构,跨径组合为 3X(3X20) m,桥面宽度 7m,横断面路幅划分0.5m(护栏) +6m(车行道) +0.5m(护栏)。上部结构横断面上布置 5 片纵向 H 型钢梁,每跨间设置 6 根横向连系钢梁,形成钢梁骨架体系,桥面板采用现浇C50 钢筋混凝板,下部结构为盖梁及 (钢筋符号)130cm 柱式墩,基础采用(钢筋符号) 130cm 钢混凝钻孔灌注(一期已完成)重力式U 型桥台;桥面铺装采用厚6m SMA-13 沥青混凝。横断面如图2所示。

项目部编制的施工组织设计有如下内容: (1)将上部结构的施工工序划分为:①钢梁制作、②桥面板混凝土浇筑、③组合吊模拆除、④钢梁安装、⑤组合吊模搭设、⑥养护、⑦构件 A焊接、⑧桥面板钢筋制安,施工工艺流程为:①钢梁制作-⑤组合吊模搭设-⑧桥面板钢筋制作安装-②桥面板混凝土浇筑→D→E。 (2)根据桥梁结构特点及季节对混凝土拌合物的凝结时间、强度形成和收缩性能等方面的需求,设计给出了符合现浇桥面板混凝土的配合比。 (3)桥面板混凝土浇筑施工按上部结构分联进行,浇筑的原则和顺序严格执行规范的相关规定
[问题]
1.写出图2中构件A的名称,并说明其作用。
2.施工组织设计 (1)中,指出施工工序 B~E 的名称(用背景资料中的序号0~8作答)。
3.施工组织设计(2)中,指出本项目桥面板混凝配合比须考虑的基本要求。
4.施工组织设计(3)中,指出桥面板混凝土浇筑施工的原则和顺序。

正确答案
2024教材P90-92
第一问;
1-1. A-传剪器
1-2. 传剪器起连接作用,并将剪力传递到钢梁和混凝土板之间,以保证结构的整体稳定性和安全性。
第二问;
B-⑦构件A焊接 。C-④架设钢梁 。D-⑥养护 。 E-③组合吊模拆除
第三问;
缓凝、早强、补偿收缩性
第四问;
混凝土桥面结构应全断面连续浇筑,浇筑顺序:顺桥向应自跨中开始向支点处交汇,或由一端开始浇筑;横桥向应先由中间开始向两侧扩展
查看解析

相关试题

单选
水泥混凝土路面采用滑模、轨道摊铺工艺施工,当施工气温为20℃时,水泥混凝土拌合物从出料到运输、铺筑完毕分别允许的最长时间是 ()。
A 1h,1.5h B 1.2h,1.5h C 0.75h,1.25h D 1h,1.25h
查看
单选
关于SMA混合料面层施工技术要求的说法,正确的是()。
A SMA混合料宜采用滚筒式拌和设备生产 B 应采用自动找平方式摊铺,上面层宜采用钢丝绳或导梁引导的高程控制方式找平 C SMA混合料面层施工温度应经试验确定一般情况下,摊铺温度不低于160°C D SMA 混合料面层宜采用轮胎压路机碾压
查看
单选
关于水泥混凝土面层接缝设置的说法,正确的是 ()。
A 为防止胀缩作用导致裂缝或翘曲,水泥混凝土面层应设有垂直相交的纵向和横向接缝且相邻接缝应至少错开 500mm 以上 B 对于特重及重交通等级的水泥混凝土面层横向胀缝、缩缝均设置传力杆 C 胀缝设置时,胀缝板宽度设置宜为路面板宽度1/3以上 D 缩缝应垂直板面,采用切缝机施工,宽度宜为8~10mm
查看
单选
水泥混凝土拌合物搅拌时,外加剂应以()形态添加。
A 粉末 B 碎块 C 泥塑 D 溶液
查看
单选
新旧桥梁上部结构拼接时,宜采用刚性连接的是()。
A 预应力混凝土T梁 B 钢筋混凝土实心板 C 预应力空心板 D 预应力混凝土连续箱梁
查看
单选
关于预应力张拉施工的说法,错误的是()。
A 当设计无要求时,实际伸长值与理论伸长值之差应控制在6%以内 B 张拉初应力宜为张拉控制应的10%-15%,伸长值应从初应力时开始测量 C 先张法预应力施工中,设计未要求时,放张预应力筋时,混凝土强度不得低于设计混凝土强度等级值的75% D 后张法预应力施工中,当设计无要求时,可采取分批、分阶段对称张拉。宜先上、下或两侧,后中间
查看
单选
模板支架设计时,荷载组合需要考虑倾倒混凝土时产生的水平向冲击荷载的是()。
A 梁支架的强度计算 B 拱架的刚度验算 C 重力式墩侧模板强度计算 D 重力式墩侧模板刚度验算
查看
单选
在拱架上浇筑大跨径拱圈间隔槽混凝土的顺序,正确的是()。
A 在拱顶向一侧拱脚浇筑完成后再向另一侧浇筑 B 由拱脚顺序向另一侧拱脚浇筑 C 由拱顶向拱脚对称进行 D 由拱脚向拱顶对称进行
查看
单选
盾构法存在地形变化引入监测工作,盾构法施工监测中的必测项目是 ( )。
A 岩土体深层水平位移和分层竖向位移 B 衬砌环内力 C 隧道结构变形 D 地层与管片接触应力
查看
单选
下列构筑物属于污水处理的是()。
A 曝气池 B 集水池 C 澄清池 D 清水池
查看
