案例题 某公司承建了城市主干路改扩建项目,全长 5km。宽 60m,现状道路机动车道为22cm水泥混凝土路面+36cm水泥稳定碎石基层+15cm 级配碎石垫层,在基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cm AC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。 拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图 1 所示。

根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
[问题]

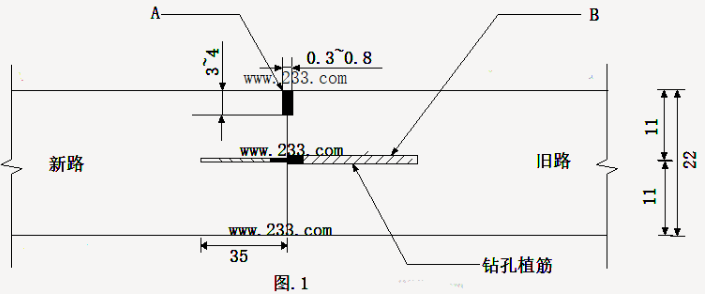

1.指出图中A、B的名称。
2根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm 及1.0mm 以上的维修方案,基础脱空处理后,相邻板间弯沉差宜控制在多少以内?
3.补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容
4.补充雨期沥青摊铺施工质量控制措施。

正确答案
2024教材P360-361
第一问;
A-沥青密封膏,B-拉杆
第二问;
2-1. 当板边实测弯沉值在0.20mm~1.00mm 时,应钻孔注浆处理,当板边实测弯沉值大于1.00mm 或整块水泥混凝土板面板破碎时,应拆除后铺筑混凝土面板。
2-2. 基础脱空处理后,注浆后两相邻板间弯沉差宜控制在 0.06mm 以内。《城镇道路养护技术规范》要求
第三问;
设置应力消减层或土工织物防止反射裂缝。
第四问;
沥青面层不允许下雨时或下层潮湿时施工。雨期应缩短施工长度,加强施工现场与沥青拌合厂及气象部门联系,做到及时摊铺、及时完成碾压。沥青混合料运输车辆应有防雨措施。
查看解析

相关试题

单选
水泥混凝土路面采用滑模、轨道摊铺工艺施工,当施工气温为20℃时,水泥混凝土拌合物从出料到运输、铺筑完毕分别允许的最长时间是 ()。
A 1h,1.5h B 1.2h,1.5h C 0.75h,1.25h D 1h,1.25h
查看
单选
关于SMA混合料面层施工技术要求的说法,正确的是()。
A SMA混合料宜采用滚筒式拌和设备生产 B 应采用自动找平方式摊铺,上面层宜采用钢丝绳或导梁引导的高程控制方式找平 C SMA混合料面层施工温度应经试验确定一般情况下,摊铺温度不低于160°C D SMA 混合料面层宜采用轮胎压路机碾压
查看
单选
关于水泥混凝土面层接缝设置的说法,正确的是 ()。
A 为防止胀缩作用导致裂缝或翘曲,水泥混凝土面层应设有垂直相交的纵向和横向接缝且相邻接缝应至少错开 500mm 以上 B 对于特重及重交通等级的水泥混凝土面层横向胀缝、缩缝均设置传力杆 C 胀缝设置时,胀缝板宽度设置宜为路面板宽度1/3以上 D 缩缝应垂直板面,采用切缝机施工,宽度宜为8~10mm
查看
单选
水泥混凝土拌合物搅拌时,外加剂应以()形态添加。
A 粉末 B 碎块 C 泥塑 D 溶液
查看
单选
新旧桥梁上部结构拼接时,宜采用刚性连接的是()。
A 预应力混凝土T梁 B 钢筋混凝土实心板 C 预应力空心板 D 预应力混凝土连续箱梁
查看
单选
关于预应力张拉施工的说法,错误的是()。
A 当设计无要求时,实际伸长值与理论伸长值之差应控制在6%以内 B 张拉初应力宜为张拉控制应的10%-15%,伸长值应从初应力时开始测量 C 先张法预应力施工中,设计未要求时,放张预应力筋时,混凝土强度不得低于设计混凝土强度等级值的75% D 后张法预应力施工中,当设计无要求时,可采取分批、分阶段对称张拉。宜先上、下或两侧,后中间
查看
单选
模板支架设计时,荷载组合需要考虑倾倒混凝土时产生的水平向冲击荷载的是()。
A 梁支架的强度计算 B 拱架的刚度验算 C 重力式墩侧模板强度计算 D 重力式墩侧模板刚度验算
查看
单选
在拱架上浇筑大跨径拱圈间隔槽混凝土的顺序,正确的是()。
A 在拱顶向一侧拱脚浇筑完成后再向另一侧浇筑 B 由拱脚顺序向另一侧拱脚浇筑 C 由拱顶向拱脚对称进行 D 由拱脚向拱顶对称进行
查看
单选
盾构法存在地形变化引入监测工作,盾构法施工监测中的必测项目是 ( )。
A 岩土体深层水平位移和分层竖向位移 B 衬砌环内力 C 隧道结构变形 D 地层与管片接触应力
查看
单选
下列构筑物属于污水处理的是()。
A 曝气池 B 集水池 C 澄清池 D 清水池
查看
