分析

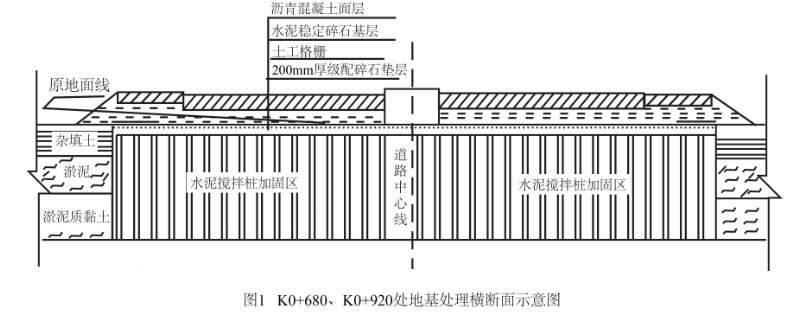

案例题 某公司承接一项城镇主干道新建工程,全长1. 8km,勘察报告显示K0+680~K0+920为暗塘,其他路段为杂填土且地下水丰富。设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。全路段土路基与基层之间设置一层200mm厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、 K0+920 处地基处理横断面示意图如图1所示。
项目部确定水泥掺量等各项施工参数后进行水泥搅拌桩施工,质检部门在施工完成后进行了单桩承载力、水泥用量等项目的质量检验。
垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,采用重型压路机进行碾压,养护3天后进行下一道工序施工。
项目部按照制定的扬尘防控方案,对土方平衡后多余的土方进行了外弃。

问题:
1、土工格栅应设置在哪些路段的垫层顶面?说明其作用。
2、水泥搅拌桩在施工前采用何种方式确定水泥掺量。
3、补充水泥搅拌桩地基质量检验的主控项目。
4、改正水泥稳定碎石基层施工中的错误之处。
5、项目部在土方外弃时应采用哪些扬尘防控措施。

正确答案
2024教材P11-12
第一问;
1-1. 暗塘地段及暗塘与其他地段交界处加筋
1-2. 作用:提高稳定性,减少交界处不均匀沉降。
第二问;
室内试验或工程经验。
第三问;
复合地基承载力、搅拌叶回转直径、桩长、桩身强度。
第四问;
“采用重型压路机进行碾压”做法错误,应改成“先轻型后重型或振动压路机碾压”,
“养护3天后进行下一道工序施工”做法错误,应改成“养护7天后进行下一道工序施工”
第五问;
现场出口设洗车池;车辆少装(或不得装载过满)慢行且密闭覆盖;规划专门路线且洒水降尘;转弯上坡减速慢行;如有遗撒派专人清扫。
查看解析

相关试题

单选
关于水泥混凝土面层原材料使用的说法,正确的是()。
A 主干路可采用32.5级的硅酸盐水泥 B 重交通以上等级道路可采用矿渣水泥 C 碎砾石的最大公称粒径不应大于26.5mm D 宜采用细度模数2.0以下的砂
查看
单选
下列因素中,可导致大体积混凝土现浇结构产生沉陷裂缝的是()。
A 水泥水化热 B 外界气温变化 C 支架基础变形 D 混凝土收缩
查看
单选
水平定向钻第一根钻杆入土钻进时,应采取()方式。
A 轻压慢转 B 中压慢转 C 轻压快转 D 中压快转
查看
单选
盾构壁后注浆分为() 、 二次注浆和堵水注浆。
A 喷粉注浆 B 深孔注浆 C 同步注浆 D 渗透注浆
查看
单选
在供热管道系统中,利用管道位移来吸收热伸长的补偿器是()。
A 自然补偿器 B 套筒式补偿器 C 波纹管补偿器 D 方形补偿器
查看
单选
下列盾构施工监测项目中,属于必测的项目是()。
A 土体深层水平位移 B 衬砌环内力 C 地层与管片的接触应力 D 隧道结构变形
查看
单选
液性指数IL=0.8的土,软硬状态是()。
A 坚硬 B 硬塑 C 软塑 D 流塑
查看
单选
现浇混凝土箱梁支架设计时,计算强度及验算刚度均应使用的荷载是()。
A 混凝土箱梁的自重 B 施工材料机具的荷载 C 振捣混凝土时的荷载 D 倾倒混凝土时的水平向冲击荷载
查看
单选
污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是() 。
A ①→②→③→④→⑤ B ①→②→③→⑤→④ C ①→③→②→④→⑤ D ①→③→②→⑤→④
查看
单选
关于燃气管网附属设备安装要求的说法,正确的是()。
A 阀门手轮安装向下,便于启阀 B 可以用补偿器变形调整管位的安装误差 C 凝水缸和放散管应设在管道高处 D 燃气管道的地下阀门宜设置阀门井
查看
