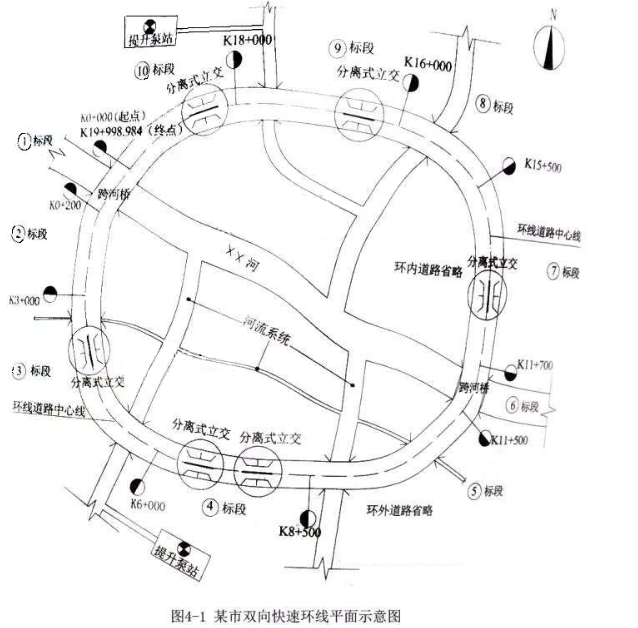

案例题 某市为了交通发展需修建一条双向快速环线(如图4 -1所示),里程桩号为K0+000~K19+998.984。建设单位将该建设项目划分为10个标段。项目清单如表4所示,当年10月份进行招标,拟定工期为24个月,同时成立了管理公司,由其代建。

各投标单位按要求中标后,管理公司召开设计交底会,与会参加的有设计、勘察、施工单位等。开会时,有③、⑤标段的施工单位提出自己中标的项目中各有1座泄洪沟小桥的桥位将会制约相邻标段的通行,给施工带来不便,建议改为过路管涵,管理公司表示认同,并请设计单位出具变更通知单,施工现场采取封闭管理,按变更后的图纸组织现场施工。

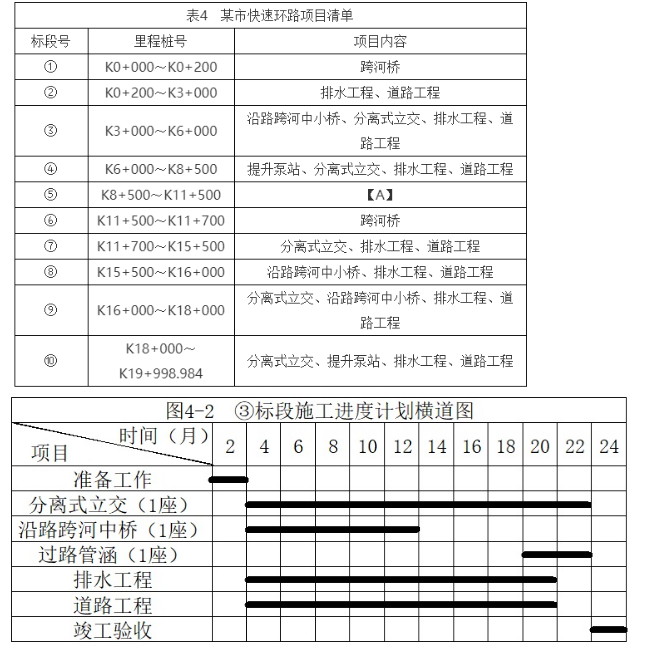

③标段的施工单位向管理公司提交了施工进度计划横道图(如图4-2所示)

问题:
1、按表4所示,根据各项目特征,该建设项目有几个单位工程?写出其中⑤标段A的项目内容。⑩标段完成的长度为多少米?
2、成立的管理公司担当哪个单位的职责?与会者还缺哪家单位?
3、③⑤标段的施工单位提出变更申请的理由是否合理?针对施工单位提出的变更设计申请,管理公司应如何处理?为保证现场封闭施工,施工单位最先完成与最后完成的工作是什么?
4、写出③标段施工进度计划横道图中出现不妥之处,应该怎样调整?

正确答案
2024教材P455-457
第一问;
1-1. 29个单位工程
1-2. A:道路工程、排水工程、沿路跨河中小桥
1-3. ⑩标段完成的长度为:19998.984-18000=1998.984m
第二问;
2-1. 成立的管理公司担当建设单位(甲方)的职责;
2-2. 与会者还缺少监理单位。
第三问;
3-1. 变更理由合理。
3-2. 管理公司与相邻标段施工单位核实,安排监理单位审查,管理公司进行审批(签认),再由设计单位出具设计变更,最后委托监理单位出具变更令。
3-3. 最先完成的是:搭建围挡(围墙)及出入口的定位;最后完成的是:拆除围挡及场地恢复。
第四问;
不妥之处①:过路管涵竣工在道路工程竣工后。调整:过路管涵在排水工程之前竣工。
不妥之处②:排水工程与道路工程同步竣工。调整:排水工程在道路工程之前竣工。
不妥之处③:准备工作与竣工验收时间过长;应该压缩准备工作与竣工验收时间。
查看解析

相关试题

单选
主要起防水、磨耗、防滑或改善碎(砾)石作用的路面面层是( )。
A 热拌沥青混合料面层 B 冷拌沥青混合料面层 C 沥青贯入式面层 D 沥青表面处治面层
查看
单选
存在于地下两个隔水层之间,具有一定水头高度的水,称为( )。
A 上层滞水 B 潜水 C 承压水 D 毛细水
查看
单选
以粗集料为主的沥青混合料复压宜优先选用( )。
A 振动压路机 B 钢轮压路机 C 重型轮胎压路机 D 双轮钢筒式压路机
查看
单选
现场绑扎钢筋时,不需要全部用绑丝绑扎的交叉点是( )。
A 受力钢筋的交叉点 B 单向受力钢筋网片外围两行钢筋交叉点 C 单向受力钢筋网中间部分交叉点 D 双向受力钢筋的交叉点
查看
单选
关于桥梁支座的说法,错误的是( )。
A 支座传递上部结构承受的荷载 B 支座传递上部结构承受的位移 C 支座传递上部结构承受的转角 D 支座对桥梁变形的约束应尽可能的大,以限制梁体自由伸缩
查看
单选
关于先张法预应力空心板梁的场内移运和存放的说法,错误的是( )。
A 吊运时,混凝土强度不得低于设计强度的75% B 存放时,支点处应采用垫木支承 C 存放时间可长达3个月 D 同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开
查看
单选
钢梁制造企业应向安装企业提供的相关文件中,不包括( )。
A 产品合格证 B 钢梁制造环境的温度、湿度记录 C 钢材检验报告 D 工厂试拼装记录
查看
单选
地铁基坑采用的围护结构形式很多,其中强度大,开挖深度大,同时可兼作主体结构一部分的围护结构是( )。
A 重力式水泥土挡墙 B 地下连续墙 C 预制混凝土板桩 D SMW工法桩
查看
单选
盾构接收施工,工序可分为①洞门凿除、②到达段掘进、③接收基座安装与固定、④洞门密封安装、⑤盾构接收,施工程序正确的是( )。
A ①-③-④-②-⑤ B ①-②-③-④-⑤ C ①-④-②-③-⑤ D ①-②-④-③-⑤
查看
单选
关于水处理构筑物特点的说法中,错误的是( )。
A 薄板结构 B 抗渗性好 C 抗地层变位性好 D 配筋率高
