2024教材P266-271
第一问;
1-1. 按测量要求,该小组的分工为观测、扶尺、辅助。
1-2. 布设完毕后随即将成果交予施工员组织施工的做法不正确。布设完毕后应采用不同数据采集人核对的方法,分别核对从图纸上采集的数据、实测数据的计算过程与计算结果,并据以判定测量成果的有效性,并报监理工程师复核后方可使用。
第二问;

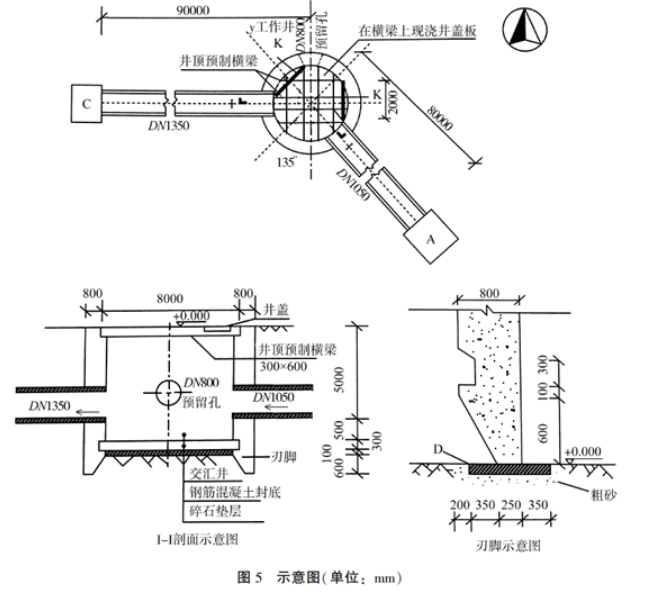

1-1. D一垫木,E一止水钢板,F一预留孔洞和洞口预埋件
1-2. 该沉井下沉位置的地质为淤泥质黏土,非坚硬地层,故刃脚位置无需特殊加固。若为防止脚踏面受损,可在踏面部位使用角钢加固。
第三问;
3-1. 地下水位应降低至刃脚踏面以下0.5m。则应降至到的高程为0.000-5.000-0.5-0.3-0.1-0.6-0.5=-7.000(m)
3-2. 抓铲挖土机、长臂挖掘机、抓斗、皮带运输机、升降机。
3-3. 下沉辅助措施有:①沉井外壁采用阶梯以减少下沉摩擦阻力时,在井外壁与土体之间应有专人随时用黄砂均匀灌入;②采用触变泥浆套助沉;③空气幕助沉;④爆破方法开挖下沉。
第四问;
4-1. K-后背墙(后背、后座或后座墙),应布设在沉井井壁和千斤顶之间,后背工作面与管道轴线垂直。
4-2. 管节启动后,出动前应检查顶进设备(顶铁、千斤顶、油泵、油表)是否运行正常,管节本体是否出现裂痕破坏,沉井井壁是否出现裂痕,顶进开挖面是否稳定。
第五问;
5-1. 可采用水泥浆、化学浆液。起到洞口土体加固及洞门密封防水堵水的作用,保证开挖面的稳定,防止地层过大变形。
5-2. 顶进纠偏方法有:挖土校正法、强制校正法、衬垫校正法、调整顶进合力位置法。
