2024教材P264
第一问;
错误之处:挖补深度介于 50~150mm之间,拟用沥青混凝土一次补平。
改正:凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过100mm。
第二问;
错误之处:项目部在采购网孔尺寸 10mm的玻纤网时因缺货擅自更换网孔尺寸为 20mm的玻纤网。
改正:替换原方案玻纤网时,应向监理申请设计变更,经设计、监理及建设单位同意后更换;更换玻纤网尺寸宜为上层沥青材料最大粒径的0.5~1.0倍(6.5~13mm之间)。
第三问;
粘层油应在施工面层的当天洒布,若夜间洒布粘层油应当夜施工面层。洒布用量应满足规范要求(0.3~0.6L/ m2)。
第四问;

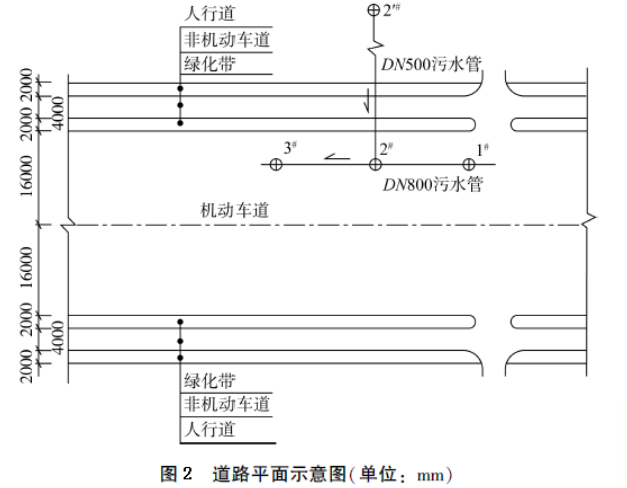

4-1. 最适合的方法是破管外挤;
4-2. 原因:①开槽法施工需要开挖路面,阻断交通,并且下穿有电信、电力管道,施工难度大。
②污水支线管径由 DN500 更新为 DN600mm,内衬法无法增大管径。
③土质为砂卵石,定向钻施工钻进困难,易塌孔,不适用。
第五问;
补充措施:
(1)对作业人员专项培训考核并进行安全技术交底;
(2)备有送、排风设备且人员下井期间不间断通风;
(3)人员下井操作随时有专人进行毒气监测且现场配备救援器材;
(4)按交通方案设置安全标志、警示灯,并设专人维护交通秩序;
(5)安排具备有限空间作业监护资格的人在现场监护。
