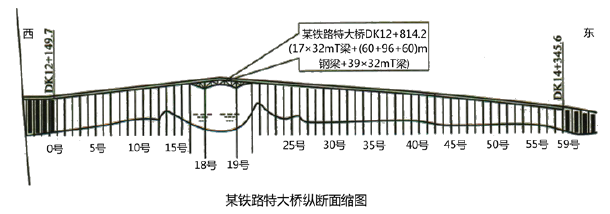

案例题 某施工单位中标一座铁路大桥(施工范围不含图中阴影部分),该桥跨越某三级通航河流,主跨为下承式钢梁,架桥机运梁车均可以在上面行使。边跨为32m简支T形梁,要求现场制梁,采用公铁两用架桥机架梁,工期要求20个月,孔跨布置详见下图。

【问题】
1.简述主跨钢梁的施工技术方案。
2.简述边跨梁部工程施工步骤及投入的主要机械(除公铁两用架桥机外)。
3.简述T梁预制的质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?

正确答案
1.主跨钢梁的施工技术方案是:
(1)在18号、19号墩完成后,自墩顶向两侧进行悬拼;
(2)墩顶段拼装后,在钢梁顶部对称安装2台移动吊机,循环提升钢梁杆件;
(3)采用定向扭矩扳手对高强钢螺栓施拧,采用扭矩系数法控制预紧力;
(4)钢梁出厂前完成二度底漆,一度面漆,拼装完成后施作一度面漆,现场采用长臂式喷漆机喷涂。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
 ①梁场建设; ②预制梁;
 ③首三孔梁架设; ④架桥机拼装;
 ⑤运梁; ⑥架桥机架梁;
 ⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌合机,张拉千斤顶,运梁车。
3.T梁预制的质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:
控制工期的部位有两处,一是特大桥主跨,包括主跨基础、墩身和钢梁架设;二是边跨T梁,包括预制、架设。
【分析与提示】
  主跨被列为控制性工程是因为深水桥墩及主跨钢梁,边跨简支梁被列为控制性工程是因为铁路32m简支梁采用公铁两用架桥机,架梁、制梁有一定的难度,本案例32m简支T梁规模大、数量多。
查看解析

相关试题

单选
基床表层施工按"三阶段、四区段、六流程"组织作业,六流程即填料( )、分层摊铺、填料平整、碾压夯实、检测签证和整修养生。
A 施工准备 B 基底处理 C 洒水晾晒 D 拌合运输
查看
单选
快硬硅酸盐水泥不得在( )环境条件下使用。
A 干燥环境 B 厚大体积 C 要求抗冻 D 潮湿环境或水下
查看
单选
路基填筑需做工艺性试验,其试验段的最小长度为( )。
A 50m B 80m C 100m D 150m
查看
单选
下列不符合瓦斯工区钻爆作业要求的是( )
A 必须采用湿式钻眼 B 炮眼深度不应小于0.6m,炮眼应清除干净,炮眼封泥不严或不足不得进行爆破 C 必须采用煤矿许用炸药 D 必须反向装药
查看
单选
直流正极母线在涂刷相色漆、设置相色标志的颜色为( )。
A 黄色 B 蓝色 C 红色 D 赭色
查看
单选
当复测与定测成果的不符值在规范规定的限差范围内时,应采用( )。
A 复测成果 B 定测成果 C 复测和定测的符合成果 D 局部范围内改动复测成果
查看
单选
下列不属于支架法制梁施工方法的是( )。
A 原位浇筑 B 旁位浇筑 C 低位浇筑 D 高位浇筑
查看
单选
超声法检测的特点是( )。
A 简单方便,但离散性较大 B 重复和复核检验方便,检验结果重复性好 C 可以减少各种因素对结果的影响,测试精度较高 D 操作复杂,对混凝土有轻微破坏
查看
单选
在准确确定无缝线路锁定轨温时,相邻两段单元轨节锁定轨温之差不得大于( )。
A 3℃ B 5℃ C 7℃ D 10℃
查看
单选
位于平缓山地,且中心开挖高度小于5m的一般土质路堑地段,宜采用的开挖方法是( )。
A 全断面开挖 B 横向台阶开挖 C 逐层顺坡开挖 D 纵向台阶开挖
查看
刷题小程序
铁路工程管理与实务题库小程序
