案例题 某集团公司承建某新建铁路工程,技术标准为单线Ⅰ级铁路。工程内容包括:路基、桥梁、隧道及轨道工程(不含“三电”)。

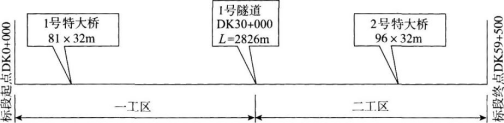

该工程投标标书编制的施工方案为:全标段划分为两个工区并安排两个综合子公司平行组织施工;轨道采取人工铺轨,T梁预制分别在1号、2号特大桥桥头设置预制场,T梁采用架桥机架设,隧道采取进、出口相向作业;土建工程工期为30个月。工程分布与工区划分见下图。

项目经理部进场后,发生了以下事件:
事件一:项目经理部设立了工程管理部、财务部、物资设备部、中心试验室、综合办公室,并计划对两个工区按专业配备施工队伍。
事件二:施工队伍进场前,业主要求隧道工程必须由专业隧道公司承担施工,项目经理部据此对施工任务进行了重新划分。
事件三:项目经理部对轨道工程确定的主要控制工序有:循环整道、初步整道、人工布轨、路基(桥梁)上砟、轨枕道钉锚固、人工摆放轨枕、路基成型、路基(桥梁)补砟。
事件四:项目经理部在1号、2号特大桥桥头分别设置制梁场,并配备了装梁用龙门吊等主要架梁机械。
问题:
1.根据背景资料给出二工区所需的专业施工队伍名称及数量。
2.指出事件一中项目经理部缺少的两个关键职能部门。
3.针对事件二,指出重新划分后合理的施工工区数量,并说明各工区施工范围。
4.针对事件三,列出正确的轨道工程施工流程。
5.针对事件四,现场架梁还应配备哪些主要机械?

正确答案
1.二工区所需的专业施工队伍名称及数量为:隧道队1个,路基队2个,桥梁队1个,制梁队1个,架梁队1个,轨道队1个。
2.项目经理部缺少的两个关键职能部门是:安全质量环保部和计划合同部。
3.(1)重新划分后合理的施工工区是:增加一个工区,由两个工区调整为三个工区。
(2)各工区施工范围为:
一工区:起点至隧道进口;
二工区:隧道进口至隧道出口;
三工区:隧道出口至终点。
4.轨道工程施工正确的流程是:路基成型→路基(桥梁)上砟→轨枕道钉锚固→人工摆放轨枕→人工布轨→初步整道→路基(桥梁)补砟→循环整道。
5.现场架梁还应配备的主要机械是:架桥机、运梁车。
查看解析

相关试题

单选
钢筋工程中,预制构件的吊环必须采用( )制作。
A 经冷拉处理的Ⅰ级热轧光圆钢筋 B 未经冷拉处理的Ⅰ级热轧光圆钢筋 C 经冷拉处理的Ⅰ级热轧带肋钢筋 D 未经冷拉处理的Ⅰ级热轧带肋钢筋
查看
单选
下列边坡地质条件中,适合采用土钉墙支挡结构的是( )。
A 一般地区岩质路堑地段 B 地下水较发育地段 C 破碎软弱岩质路堑地段 D 边坡土质松散地段
查看
单选
下列开挖方法中,适用于土、石质傍山路堑开挖方法的是( )。
A 全断面开挖 B 横向台阶开挖 C 逐层顺坡开挖 D 纵向台阶开挖
查看
单选
下列钢筋牌号既可作为普通钢筋混凝土使用,也可作为预应力混凝土使用的是( )。
A CRB550 B CRB650 C CRB680H D CRB600H
查看
单选
下列关于基床以下路基填筑要求的说法,错误的是( )。
A 路堤应沿横断面全宽、纵向分层填筑 B 原地面高低不平时,应先从最高处开始分层填筑并由两边向中部填筑 C 碾压顺序应按先两侧后中间,先静压后弱振、再强振的操作程序进行碾压 D 路堤各段不能同步填筑时,纵向接头处应在已填筑路堤端挖出硬质台阶
查看
单选
下列清孔方式中适用于正循环旋转钻机及冲击钻机的是( )。
A 吸泥法清孔 B 换浆法清孔 C 掏渣法清孔 D 高压射风(水)辅助清孔
查看
单选
增建二线桥时要根据一、二线间距情况,必须采取防护措施保证营业线行车安全,一般在两线间距在( ),开挖基坑可采用排桩防护。
A 4.5m以上而路堤又高于3m时 B 4.5m以上而路堤又高于6m时 C 2.5m以上而路堤又高于3m时 D 2.5m以上而路堤又高于6m时
查看
单选
隧道供电电压,一般是三相五线( )。
A 400/230(V) B 380/230(V) C 400/220(V) D 380/220(V)
查看
单选
下列关于悬臂浇筑法连续梁合龙、体系转换施工要点的说法错误的是( )。
A 合龙段的长度宜为3m B 合龙前应调整中线和高程,并将合龙一侧墩的临时锚固改换成活动支座 C 合龙前,按设计要求可在两端悬臂预加压重 D 合龙段的混凝土强度可提高一级
查看
单选
某线路无砟轨道长钢轨采用“推送法”铺设,推送长钢轨时终端距长轨推送机构( )m时停止推送。
A 0.3 B 0.5 C 1.0 D 2.0
查看
刷题小程序
铁路工程管理与实务题库小程序
