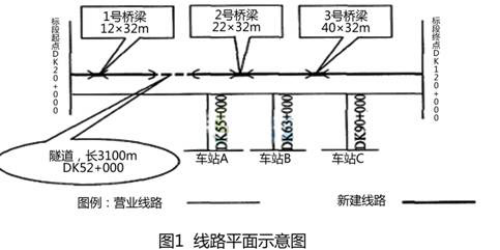

案例题 某增建二线铁路站前工程某标段,工程简况详见图1。

沿线车站中,车站A为拟关闭车站(车站关闭即车站不再使用);车站B和车站C(见图2)为保留车站,且均需要改造。

本标段主要工程情况为:土石方30万m3,无特殊路基;桥梁3座,均为32m简支T梁,旱桥,无高墩;隧道1座,围岩级别均为Ⅳ级,分进口和出口两个工作面施工;新建线路为有砟轨道,正线采用换铺法铺设无缝线路,站线采用人工铺设标准轨。业主要求本标段总工期为24个月,铺架施工自本标段开工后第13个月开始。
车站A和车站B均具备设置铺架基地的条件,且在地形、地貌、交通条件、管线分布和场地条件等方面均基本相同。计划在车站A和车站B中选择一个车站设置铺架基地,配备一套铺架机械进行铺架施工。
问题:
1.针对背景资料,应在哪个车站设置铺架基地?并说明理由。
2.针对背景资料,应先向哪个方向铺架?并说明理由。
3.简述车站C合理的改造施工步骤(不必绘图)。

正确答案
1.答案:
(1)应选择在车站A处设置铺架基地。
(2)理由:由于车站A为关闭车站,车站B为改建站,选择车站A作为铺架基地能减少对既有车站行车的干扰,降低行车安全风险,提高施工效率,提高铺架效率。
解析:本题主要考察既有线改建施工,需要一定的现场实践经验。铺架基地的选择原则应是减少对既有车站行车的干扰,降低行车安全风险,提高施工效率,提高铺架效率。
2.答案:
(1)应先向大里程方向铺架。
(2)因为铺架从开工后第13个月开始施工,此时隧道还未完工,且还需较长时间完工,而本标段路基、桥梁工程量不大,难度不高,在开工后13个月内能完成大部分工程,能尽量避免铺架窝工,避免铺架设备反复掉头。
解析:本题主要考察对铺架方案的选择,需要一定的现场实践经验。根据背景资料可知,本标段的施工工期为24个月,桥梁工程量不大,难度不高,在开工后13个月内能基本完成,隧道由于工作面的限制,且还需较长时间完工。铺架从开工后第13个月开始施工,为了保证本标段铺架连续施工,避免铺架设备反复掉头,应先向大里程方向铺架。
3.答案:

车站C改造施工的步骤为:
(1)铺设与行车无干扰的Ⅱ道线路以及1、4、6、7、10、11号道岔,铺设3道、4道的线路。
(2)全站要点封锁,插入3、5及9号道岔,连通岔间渡线,拆除(1)号道岔及相关线路,锁闭9、10、11号岔的侧股。
(3)全站要点封锁,插入2、8、12号道岔,连通岔间渡线,拆除(2)号道岔及相关线路,连通各道,全站开通。
解析:此题主要考查营业线站改施工组织安排。本题要熟悉的知识点有轨道铺设施工顺序安排、要点施工、轨道拨接等。解题思路是第一步在保证既有线运营不间断的情况下铺设相关线路和道岔;第二步在全站要点封锁情况下插入1道线路一端相关道岔,拆除(1)号道岔及相关线路,实现线路转换;第三步在全站要点封锁情况下插入1道线路另一端相关道岔,拆除(2)号道岔及相关线路,实现线路转换,从而实现全站开通。
查看解析

相关试题

单选
混凝土流动性的主要影响因素是混凝土的()。
A 单方用水量 B 搅拌时间 C 运输距离 D 粗细骨料级配
查看
单选
水泥试验结果评定中,废品水泥是指()不符合标准的水泥。
A 细度、终凝时间任何一项 B 氧化镁、三氧化硫、初凝时间、安定性任何一项 C 矿渣水泥、火山灰水泥、粉煤灰水泥的掺合料最大限量 D 水泥包装标志中,品种、等级、生产者名称和出厂编号
查看
单选
关于路基填料要求,下列说法正确的是()。
A 一般铁路路基填料的粒径不得大于填筑层厚度的1/2 B 填料的挖、装、运、摊铺及压实不应连续进行 C 施工含水量应控制在最优含水量的-5%~+3%范围以内 D 客运专线路基填料的最大粒径不得大于15cm
查看
单选
对深度不超过0.75m的松软土质,且土质湿度正常,结构均匀的基坑可采用()。
A 无护壁基坑放坡开挖 B 无护壁基坑垂直开挖 C 横、竖挡板支撑 D 钢(木)框架支撑
查看
单选
在深水位、流速大的水中进行低桩承台施工,宜采用的施工方法是()。
A 钢板桩围堰 B 钢套箱围堰 C 钢吊箱围堰 D 筑岛围堰
查看
单选
施工单位接桩后进行复测,当CPⅠ、CPⅡ和线路水准基点较差满足规范规定时,应采用( )。
A 复测成果 B 原测成果 C 复测和原测的符合成果 D 局部范围内改动复测成果
查看
单选
除流砂及呈流塑状态的黏性土外,适用于各类土的开挖防护类型是( )。
A 横、竖挡板支撑 B 钢(木)框架支撑 C 喷射混凝土护壁 D 现浇混凝土护壁
查看
单选
骨架宜采用混凝土预制块拼装;当采用()时,应在路堤填土沉降已趋稳定后施工。
A 混凝土预制块 B 钢骨架 C 浆砌片石骨架 D 木骨架
查看
单选
对于光面爆破,()首先起爆,然后依次由内圈向外圈分段起爆。
A 底板眼 B 掏槽眼 C 周边眼 D 辅助眼
查看
单选
铁路建设项目新线(无砟轨道除外)施工中的正、站线线路在验交开通前要经过机车多次轧道,对轧道次数的要求是()。
A 正线轧道50次、站线轧道40次 B 正线轧道50次、站线轧道30次 C 正线轧道60次、站线轧道40次 D 正线轧道60次、站线轧道30次
查看
