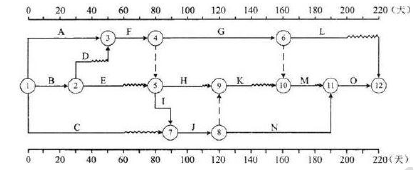

1.关键线路为:①→③→④→⑤→⑦→⑧→?→?(或 A→F→I→J→N→O)。工作 H 的总时差为 40 天,自由时差为 10 天;工作 K 的总时差为 30 天,自由时差为 20 天; 工作 M 的总时差为 10 天,自由时差为 10 天。 2.事件 1 中,工程延期为 0;费用补偿 15 万元。
理由:施工现场地质情况与施工图不符造成设计变更,是发包人的原因造成的。
由于工作 D 推迟 10 天,总时差 10 天;工作 E 推迟 5 天,总时差 20 天,,推迟的时间均未超过 其总时差,不影响工期。
3.事件 2 中,第 90 天下班时各工作实际进度对总工期的影响分析如下:
(1)工作 G 实际进度正常,不影响总工期;
(2)工作 H 实际进度超前,不影响总工期;
(3)工作 I 实际进度拖后 10 天,将使总工期延长 10 天。
理由:工作 H 实际进度超前 10 天,但不是关键工作,所以对总工期无影响。
工作 I 拖后 10 天,且工作 I 为关键工作(或总时差为 0)所以会对总工期造成拖延 10 天的影响。
4.事件 3 中,调整计划后,工作 H 的总时差为 50 天,自由时差为 30 天; 工作 K 的总时差 20 天,自由时差为 10 天;工作 M 的总时差为 10 天,自由时差为 10 天。
