1.事件1 中,项目监理机构不应批准工程推迟开工。(1 分)
理由:施工单位原因造成开工日期推迟。(1 分)
2.图6-1 所示施工总进度计划中:

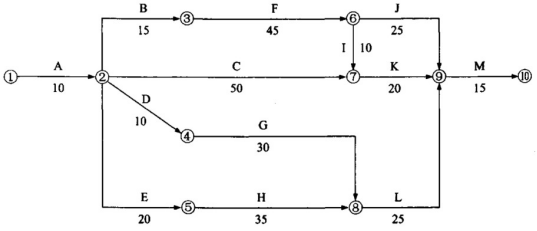

(1)关键线路:①→②→③→⑥→⑦→⑨→⑩(或A→B→F→I→K→M);(2 分)
(2)总工期:T=10+15+45+10+20+15=115 天。(2 分)
3.事件2 中:F 开工后第33 天上班时才开始,也就是32 天末才开始。
(1)计划调整过程:
①工作F 拖后32-15-10=7 天,影响工期7 天,故总工期需压缩7 天;

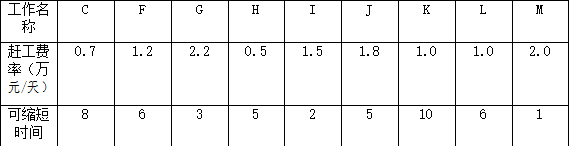

②关键工作F、I、K、M 作为可压缩对象,由于工作K 的赶工费率1.0 万元/天为最小,故先选择工作K 压缩。
③经分析,工作K 可压缩5 天,赶工费为1.0×5=5.0(万元)。(2 分)
④工作K 压缩5 天后,工作J 也变为关键工作。
此时,可压缩的方案为:工作F、工作I+J、工作J+K、工作M。由于工作F 的赶工费率1.2 万元/天为最小,故
选择工作F 压缩2 天。赶工费为1.2×2=2.4(万元)。(2 分)
(2)赶工费总计:5.0+2.4=7.4(万元)。(2 分)
(3)计划调整后工作L 总时差10 天,自由时差10 天。(4 分)
4.事件3 中,(1)项目监理机构应批准费用补偿。(1 分)
理由:吊装机械台班费损失是由建设单位造成的;(1 分)
(2)项目监理机构不应批准工程延期。(1 分)
理由:工作L 拖延9 天未超过其总时差,不影响工期。(1 分)
