简答题:某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期25个月,铺轨期限为开工后第17~23个月。项目经理部制定施工部署时,按里程将管区平均划分为三个工区,假设该施工单位拥有轨道施工架子队1个、路基施工架子队3个、桥涵施工架子队4个、隧道施工架子队3个,每个队上场工人数不限。工区内各单位工程在一个专业架子队进行施工的前提下的工期如下表所示。

问题:
1.施工任务分解的基本要求是什么?
2.在满足合同工期和铺轨期限的条件下,对合同段内各工程类别进行施工队伍配备。
3.根据施工任务划分和施工队伍配备情况,该项目的管理组织机构应如何设置?已知项目管理层设置的关键岗位和部门主要有项目经理、副经理、总工程师;计划合同及财务部、工程技术部、物资设备部、安质部、中心试验室、综合办公室,请在下图中画出现场组织机构。

4.对项目施工如何进行施工阶段划分?
5.重要的实施性规划包括哪些内容?

正确答案
1.施工任务的分解要保证工期、便于资源组织调配、任务均衡。分解时要考虑路基土石方的调配和隧道出渣的利用,要考虑展线地段的施工干扰,一般不在桥隧建筑物中间、车站内及线路曲线上划段。

2.施工队伍配备见下表。

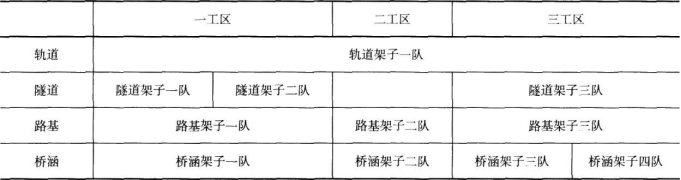

施工队伍配备表

3.该合同段工程任务较大,现场组织机构的设置分为三个层次:项目管理层、工区管理层、施工队。
现场组织机构图如下图所示:

4.该项目施工阶段划分可分为:
(1)施工准备阶段:进场调遣与各项准备,达到开工条件;
(2)线下施工阶段:桥涵、路基、隧道的主体施工达到道床铺设条件;
(3)线上施工阶段:轨道工程、主体工程的附属工程、电务配合;
(4)收尾阶段:达到初验条件。
5.包括测量工作规划、试验工作规划、质量工作规划、安全工作规划。
查看解析

相关试题

单选
CPⅠ控制网要按(  )标准施测。
A 一等GPS B 二等GPS C 一等导线 D 二等导线
查看
单选
混凝土流动性的主要影响因素是混凝土的(  )。
A 单方用水量 B 搅拌时间 C 运输距离 D 粗细骨料级配
查看
单选
下列项目中,属于基床以下路基填筑碾压顺序和操作程序的是(  )。
A 先中间后两侧,先弱振后静压、再强振 B 先中间后两侧,先静压后弱振、再强振 C 先两侧后中间,先弱振后静压、再强振 D 先两侧后中间,先静压后弱振、再强振
查看
单选
基床以下路堤填筑施工的四区段是指( )。
A 填土区段、平整区段、碾压区段和检测区段 B 准备区段、平整区段、碾压区段和验收区段 C 填土区段、整修区段、碾压区段和检测区段 D 准备区段、整修区段、碾压区段和验收区段
查看
单选
堆载预压不应使用( )。
A 黏土或砂黏土 B 碎石或卵石 C 饱和土或黄土 D 淤泥土或含垃圾杂物的填料
查看
单选
过渡段与相连路堤及锥体不能同步施工时,应在填筑交界处设置台阶,台阶高度与碾压厚度一致,台阶坡度宜为()。
A 1 :2 B 1 :3 C 1 :4 D 1 :5
查看
单选
在河深、流急、河中不易设置临时支墩的桥梁应选用(  )。
A 平衡悬臂拼装 B 中间合龙悬臂拼装 C 半悬臂拼装 D 全悬臂拼装
查看
单选
桥梁墩台加高方法中,垫高支座是利用行车空隙或封锁时间,将桥梁连同支座顶起至设计标高,在支座下设U形模板,由开口一侧填塞(  ),充分捣实,达到需要强度后恢复通车
A 高坍落度混凝土 B 高坍落度砂浆 C 低坍落度混凝土 D 低坍落度砂浆
查看
单选
铁路隧道工程最基本的支护形式是(  )。
A 型钢拱架支护 B 格栅拱架支护 C 锚喷支护 D 超前锚杆支护
查看
单选
TBM施工方法的缺点是()。
A 施工速度慢,工期长 B 对围岩的损伤大 C 振动大、噪声大 D 机械的购置费和运输、组装、解体等的费用高
查看
刷题小程序
铁路工程管理与实务题库小程序
