1.
工期为:240 天。

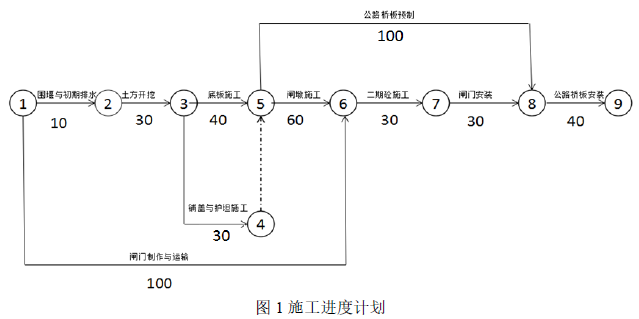

关键线路是:①→②→③→⑤→⑥→⑦→⑧→⑨。
2.
a 所代表的时间参数名称为:工作最迟开始时间,数值为:40
b 所代表的时间参数名称为:工作自由时差,数值为:40
3.
需组织专家审查论证专项施工方案的单项工程有:深基坑工程(或基坑开挖、降水工程)、混凝土模板支撑工程、钢管脚手架工程。
施工单位应根据审查论证报告修改完善专项施工方案, 经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后, 方可组织实施。
4.
承包人应获得的索赔有:延长工期5 天,补偿费用3 万元。
理由:(1)发包人提供的基准线不准确是发包人责任,应予补偿;
(2)测量人员操作不当是承包人责任,不予补偿。
