1.不妥之处:项目经理主持了设计交底;
正确做法:应由建设单位组织并主持,设计、监理、施工单位均应参加,形成各方签过字的记录归档。
2.申请设计变更的流程不对。
理由:应由施工单位向监理单位提出变更申请,经监理单位审核通过后提交建设单位,通过建设单位联系设计单位进行设计变更,当设计单位变更后出具变更图及相应变更后的工程量清单,再由监理单位出具变更令,施工单位按照变更令进行施工。

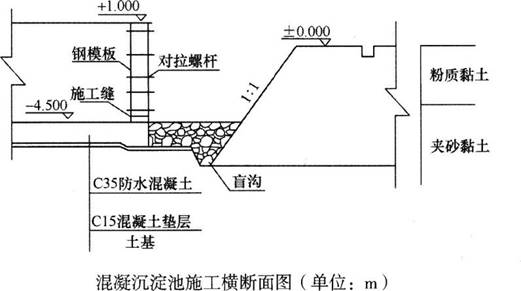

3.需要修改之处:①对拉螺栓应设置防渗止水片;②施工缝处应设置钢板止水带;③底板与池壁之间不应有分界线。
需要补充之处:①水池的钢筋结构布置;②钢模支撑结构及脚手架;③集水井、排水泵;④底板、垫层之间应增设防水层。
4.除对拉螺栓本身可能存在质量问题外,其他可能原因有:①对拉螺栓紧固过紧,已存在对拉螺栓滑扣隐患;②振捣棒长时间靠在对拉螺栓上振捣混凝土;③对拉螺栓没有拧上防松螺帽;④模板支撑稳定性不够;⑤模板、支撑验收不到位。
5.因为监理工程师巡视发现编织物呈干燥状态。水池混凝土浇筑后应加遮盖洒水养护,保持湿润不少于14d。洒水养护至达到规范规定的强度。
