案例题 某施工单位中标承建过街地下通道工程,周边地下管线较复杂。设计采用明挖基坑做法施工,隧道基坑总长80m,宽12m,开挖深度10m,基坑围护结构采用SMW工法桩;基坑沿深度方向设有2道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为钢管支撑(见图),基坑场地地层自上而下依次为:20m厚素填土、厚6m黏质粉土、10m厚砂质粉土,地下水埋深约1.5m,在基坑内布置管井降水。

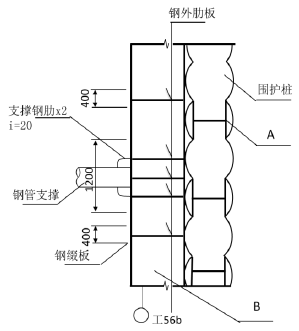

项目部编制的施工方案明确了下列事项:(1)基坑围护结构的施工工序为:①→设置导向定位钢板→SMW搅拌机定位→④→施工完毕→⑥;(2)选用短臂挖掘机及长臂挖掘机直接开挖、出土,自卸运输车运输的土方开挖方案。
施工过程中发生如下事件:
事件一:深层土方开挖时,长臂挖掘机不能开挖,项目部及时改进了基坑土方开挖方案。
事件二:在挖土过程中发现围护结构两处出现严重渗漏现象,渗漏出现泥沙,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10天,项目部为此向业主提出索赔。
【问题】
1.补充基坑围护结构的施工工序中序号①、④、⑥代表的工序名称。
2.给出图中A、B构(部)件的名称,并分别简述其功用。
3.写出事件一中项目部改进后的深层土方开挖方案。
4.项目部提出的索赔是否成立?说明理由。
5.给出事件二中项目部堵漏措施的具体步骤。

正确答案
1. ①开挖导沟, ④插入型钢, ⑥型钢回收
2. A—内插H 型钢;内插H 型钢与水泥土搅拌墙形成劲性复合结构,起到增加SMW 抗剪抗弯强度和韧性的作用。
B—围檩;围檩将围护结构连成整体,收集围护结构应力传递到支撑,避免支撑部位应力集中。
3.深层土方开挖:长臂挖机不能开挖时,应采用小型挖掘机,将开挖后的土方转运至围护墙边,用抓斗吊提升出土,自卸车辆运输。
4.不成立。堵漏处理造成直接经济损失和工期拖延属于施工单位的原因,是有经验的承包方可以采取措施避免的,是施工单位应承担的责任。所以索赔不成立。
5.(1)采用降水或排水措施;(2)基坑渗漏严重,应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或水泥-水玻璃双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。
查看解析

相关试题

单选
沥青混合料碾压说法正确的是( )。
A 密集配沥青混合料复压宜优先采用振动压路机 B 层厚较大时宜采用高频小振幅 C 厚度较薄时宜采用低振幅 D 碾压路段总长度不超过 100m
查看
单选
关于基层说法正确的是( )。
A 重交通道路宜选择水泥或石灰粉煤灰稳定粒料或级配粒料 B 从水稳定性和抗冻性而言,石灰稳定土最差;从收缩性而言,二灰稳定土最小 C 水泥稳定粒料分层施工时,下一层摊铺完直接摊铺上一层 D 石灰粉煤灰稳定砂砾基层养护只能采用湿养
查看
单选
隔水帷幕按布置方式分类的是( )。
A 独立式隔水帷幕 B 高压喷射注浆隔水帷幕 C 水平向隔水帷幕 D 嵌入式隔水帷幕
查看
单选
预应力筋张拉后,应及时进行孔道压浆。孔道压浆宜采用( )。
A 石灰浆液 B 水泥浆 C 水泥砂浆 D 水玻璃浆
查看
单选
后张法预应力施工中,预应力筋张拉后应及时进行孔道压浆,下列关于孔道压浆说法正确的是( )。
A 封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的75%,且不低于40MPa B 压浆完成24h以后,结构混凝土的温度可以低于5℃ C 不得使用采取人工手动操作进行孔道压浆的设备 D 水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa
查看
单选
下列关于钻孔灌注桩基础施工说法正确的是( )。
A 清孔后泥浆指标应满足泥浆相对密度应小于1.10,含砂率不得大于1%,黏度不得大于20Pa·s B 端承型桩孔底沉渣厚度设计未要求时不应大于50mm C 人工挖孔桩的孔径(不含孔壁)不得小于0.8m D 灌注桩各工序应连续施工,钢筋笼放入泥浆后6h内必须浇筑混凝土
查看
单选
柔性路面主要代表是沥青类路面,其破坏主要取决于( )和极限垂直变形。
A 剪切变形 B 剪切强度 C 弯拉强度 D 弯拉应变
查看
单选
预制梁盆式支座安装工艺流程有:①盖梁支座灌浆;②支座上钢板预埋至梁体内;③拆除支座上下连接钢板及螺栓;④支座固定在预埋钢板上;⑤吊装落梁,正确的安装顺序为( )
A ④-②-①-⑤-③ B ②-④-⑤-①-③ C ③-②-④-⑤-① D ②-⑤-④-①-③
查看
单选
明挖法施工车站顶板和楼板可采用的形式中不包括( )。
A 密肋板 B 双向板 C 井字梁式板 D 无梁板
查看
单选
地下燃气管道埋设在水田下,最小覆土深度不得小于( )。
A 0.9m B 0.3m C 0.8m D 0.6m
查看
刷题小程序
市政公用工程管理与实务题库小程序
