案例题 某公司中标污水处理厂升级改造工程,中水处理系统的配水井为矩形钢筋混凝土半地下室结构,设计设计水深9米。
施工过程中发生了如下事件:

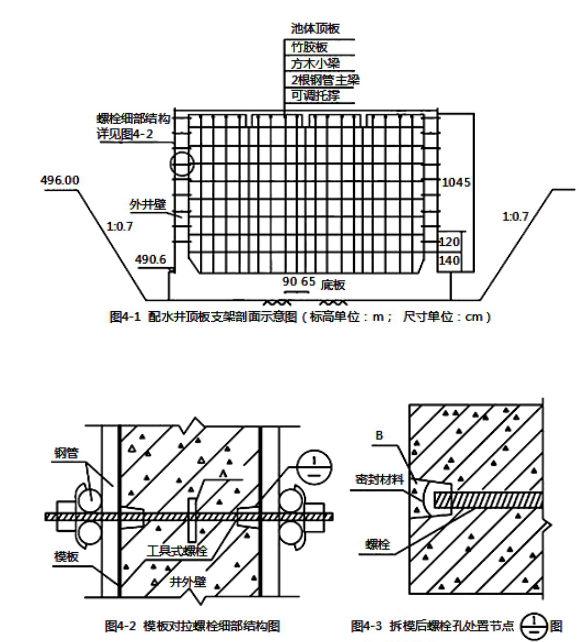

事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图所示。
事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。
事件三:施工过程中,由于工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。

1.指出图中A、B名称,简述本工程采用这种形式螺栓的原因。
2.事件二,监理工程师为什么会制止现场施工员行为?取消细石混凝土护面应履行什么手续?
3.事件三所造成的损失能否索赔?说明理由。
4.配水井满水试验注水宜分几次进行?分别列出每次注水高度和高程。

正确答案
1.(1)A是止水片,B是微膨胀防水水泥砂浆;
(2)采用对拉螺栓是为了固定两侧模板,平衡两侧模板压力,调节内外侧模板的间距,提高结构的整体性,施工方便,模板占用空间小,固定效果好。防渗要求较高,止水环起到止水的作用。
2.(1)因为细石混凝土护面是基坑边坡稳定的防护措施,取消后可能会影响边坡稳定。一旦边坡塌方,不但地基受到扰动,影响承载力,而且也影响周围地下管线、地面建筑物、交通和人身安全。所以监理工程师要阻止施工员取消细石混凝土护面。
(2)如需取消细石混凝土护面应履行如下手续:取消细石混凝土护面需要施工单位提交施工方案变更申请,经监理单位审批,建设单位同意后,方可实施。
3.事件三未进行功能性试验所造成的损失不可以索赔,因为该事件属于承包商责任,因承包商责任而造成的损失由承包商自己承担。
4.满水试验向池内注水宜分三次进行,每次注水为设计水深的1/3。
每次注水高度=9/3=3m
第一次注水高程:490.6+3=493.6m
第二次注水高程:493.6+3=496.6m
第三次注水高程:496.6+3=499.6m。
查看解析

相关试题

单选
刚性挡土墙结构承受土压力中,位移最大的是( )。
A 竖向推挤力 B 被动土压力 C 主动土压力 D 静止土压力
查看
单选
下列稀浆罩面质量验收项目中,属于主控项目的是( )。
A 表观质量 B 横向接缝 C 边线质量 D 抗滑性能
查看
单选
土质路基压实过程中,路基行车带压实度不足的治理措施正确的是( )。
A 清除碾压层下软弱层,换填良性土壤后重新碾压 B 碾压前加热压路机机轮 C 用冷冻法处理待碾压的路基 D 对压实度不足地区进行注浆
查看
单选
用于沥青混合料的沥青应具有夏天不软,冬天不脆裂的性能属于( )。
A 适当的稠度 B 较大的塑性 C 足够的温度稳定性 D 较好的大气稳定性
查看
单选
下列关于挖土路基的说法,不正确的是( )。
A 挖方段不得超挖,应留有碾压到设计高程的压实量 B 碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施 C 过街雨水支管沟槽及检查井周围应用素土填实 D 压路机不小于12t级,碾压应自路两边向路中心进行
查看
单选
下列关于现浇混凝土墩台的说法错误的是( )。
A 墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理 B 墩台混凝土宜水平分层浇筑,每层高度宜为1.5~2m C 钢管混凝土墩柱应采用补偿收缩混凝土 D 墩台混凝土分块浇筑时,接缝应与墩台截面尺寸较大的一边平行
查看
单选
下列关于沉入桩施工的说法,错误的是( )。
A 沉桩时,根据基础的设计标高,宜先深后浅 B 沉桩时,根据桩的规格,宜先小后大,先长后短 C 对于密集桩群,沉桩顺序宜由中间向两个方向或四周对称施工 D 终止锤击的的控制一般应该以桩端设计标高为主,贯入度为辅
查看
单选
沉井施工分节制作时,如果设计无要求,混凝土强度应达到设计强度等级( )后,方可拆除模板或浇筑后节混凝土。
A 30% B 50% C 75% D 60%
查看
单选
关于预应力混凝土结构模板拆除的说法,错误的是( )。
A 侧模应在预应力张拉前拆除 B 底模应在预应力张拉后拆除 C 模板拆除应遵循先支后拆,后支先拆的原则 D 简支梁结构的模板应从支座向跨中方向依次循环卸落
查看
单选
地下连续墙的施工工序不包括( )。
A 导墙施工 B 槽底清淤 C 吊放钢筋笼 D 拔出型钢
查看
刷题小程序
市政公用工程管理与实务题库小程序
