简答题:背景资料:
某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600~K3+050为填方路堤,路段填方需从取土场借方:K1+600~K2+300填方平均高度为1.6m,设计填方数量16200m³;K2+300~K3+050填方平均高度为2.1m,设计填方数量24000m³。

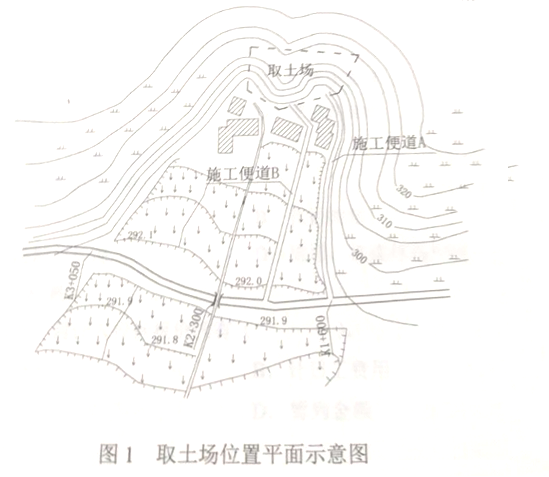

施工单位在工程项目开工之前,对施工图设计文件进行了复查和现场核对,补充了必要现场调查资料,发现该路段原地面下有50cm厚淤泥,设计文件中未进行处理,施工单位在施工图会审中提出处理意见后,经监理工程师和设计代表同意,按路堤坡脚每侧扩宽1m采用抛石挤淤的方法进行处理,抛石方量14193m³,要求采用粒径较大的未风化石料进行抛填。施工单位根据现场情况,确定了取土场位置,并拟定了新的施工便道A、B两个方案,施工便道A方案长度1420m,施工便道B方案长度1310m,最终确定采用A方案,取土场位置平面示意图如图1所示。施工过程中,路堤填筑两侧均加宽超填30cm。

问题:
1.计算K1+600~K3+050路段设计填方量的平均运距。(单位:m,计算结果保留到小数点后2位)
2.根据《路基施工技术规范》,K1+600~K3+050路段是否需要进行路堤试验路段施工?说明理由。
3.说明施工单位确定采用施工便道A方案的理由。
4.路堤填筑时,两侧加宽超填30m的主要作用有哪些?对抛石挤淤的材料还有什么要求?该路段软基处理还可以采用什么方法?
5.计算K1+600~K3+050路段加宽超填土方量,并按《公路工程标准施工招标文件》中工程量计量规则,计算该路段业主需计量支付的路堤填土方量。(单位:m³,计算结果保留到整数)。

正确答案
1.1420+[16200x350+24000x(375+700)]/(16200+24000)=2202.84m
2.需要进行路堤试验施工。
理由:本工程为二级公路路基工程,路基填筑路段原地面下有50cm厚淤泥,为特殊路基。
3.因为施工便道A线路高差小,便于车辆运输行驶,而施工便道B线路高差大。施工便道A不穿越村庄,而施工便道B穿越村庄。施工便道B需要临时征用土地,成本大。
4.(1)两侧加宽超填是为了保证路基宽度范围内压实度合格,预防路基沉降。
(2)对抛石挤淤材料还要求:应采用不易风化的片石、块石,石料直径宜不小于300mm。
(3)还可以采用的方法有:浅埋置换、浅层改良。
5.加宽超填土方量:(1.6x700x0.3+2.1x750x0.3)x2=1617m³
业主需计量支付的路堤填土方量:16200+24000=40200m³
查看解析

相关试题

单选
路基填土高度小于路面和路床总厚度时,基底应按设计要求处理。如对地基表层土进行超挖、分层回填压实,其处理深度不应小于( )。
A 重型汽车荷载作用的工作区深度 B 路床总厚度 C 路堤和路床总厚度 D 天然地下承载深度
查看
单选
关于支撑渗沟施工的说法,错误的是( )。
A 支撑渗沟应分段间隔开挖 B 支撑渗沟侧壁宜设封闭层 C 支撑渗沟的基底宜埋入滑动面以下至少500mm D 支撑渗沟的出水口宜设置端墙
查看
单选
土工膜袋护坡的侧翼宜设( )。
A 护脚棱体 B 压袋沟 C 排水管 D 边界处理沟
查看
单选
关于填隙碎石基层施工技术要求的说法,错误的是( )。
A 填隙碎石层上为薄沥青面层时,碾压后宜使集料的棱角外露3~5mm B 填隙料应干燥 C 宜采用胶轮压路机静压,碾压时,表面集料间应留有空隙 D 填隙碎石基层未洒透层沥青或未铺封层时,不得开放交通
查看
单选
无机结合料稳定土的无侧限抗压强度试验的试件为( )。
A 100mm×100mm×100mm的立方体 B 高:直径=1:1的圆柱体 C 高:直径=2:1的圆柱体 D 150mm×150mm×150mm的立方体
查看
单选
桥梁施工模板吊环设计计算拉应力应( )50MPa。
A 不大于 B 不小于 C 大于 D 等于
查看
单选
泵送混凝土中不适合采用的外掺剂或掺合料是( )。
A 减水剂 B 速凝剂 C 粉煤灰 D 矿物掺合料
查看
单选
钻孔灌注桩施工中埋设护筒,不属于护筒作用的是( )。
A 稳定孔壁 B 钻头导向 C 隔离地表水 D 增强桩身强度
查看
单选
隧道围岩分级一般采用两步分级的综合评判方法,其初步分级考虑的基本因素是( )。
A 围岩的坚硬程度和地下水 B 围岩完整程度和初始应力 C 岩石的坚硬程度和岩体的完整程度 D 岩体的完整程度和地下水
查看
单选
隧道爆破掘进的炮眼有:①掏槽眼;②辅助眼;③周边眼。预裂爆破正确的起爆顺序是( )。
A ①②③ B ③②① C ③①② D ①③②
查看
