分析

案例题 某综合楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。
施工总承包单位提交的施工总进度计划如图1-7所示,该计划通过了监理工程师的审查和确认。

合同履行过程中,发生了如下事件:
事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件2:在工程施工进行到第7个月末时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

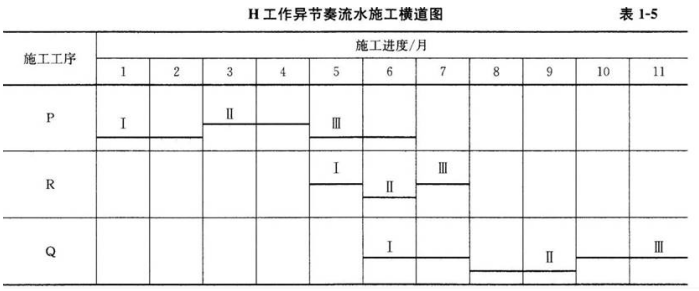

事件3:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图见表1-5(时间单位:月)。

【问题】
1.施工总承包单位计划工期能否满足合同工期要求为保证工程进度目标,施工总承包单位应重点控制哪条施工线路
2.事件1中,监理工程师及施工总承包单位的做法是否妥当分别说明理由。
3.事件2中,施工总承包单位可索赔的赶工费为多少万元说明理由。
4.事件3中,流水施工调整后,H工作相邻工序的流水步距为多少个月工期可缩短多少个月按照H工作异节奏流水施工横道图格式绘制调整后H工作的施工横道图。

正确答案
1.(1)计算工期:3+5+4+6+11=29个月,合同工期也为29个月,所以施工总承包单位计划工期能满足合同工期要求。
(2)为保证工程进度目标,施工总承包单位应重点控制的施工线路是:①→②→③→⑤→⑥→⑦→⑧。
2.(1)监理工程师做法妥当。理由:专业分包单位与建设单位没有合同关系,分包单位不得与建设单位和监理单位发生工作联系,所以,拒收分包单位报送专项施工方案以及对总承包单位下达停工令是妥当的。
(2)施工总承包单位做法不妥当。理由:专业分包单位与建设单位没有合同关系,监理单位不得对分包单位下达停工令;而总承包单位与建设单位有合同关系,并且应对分包工程质量和分包单位负有连带责任,所以施工总承包单位拒签停工令的做法是不妥当的。
3.事件2中,施工总承包单位可索赔的赶工费为0万元。
理由:由于G工作的总时差为2个月,因设计变更原因导致G工作停工1个月,没有超过G工作2个月的总时差,不影响合同工期,总承包单位不需要赶工都能按期完成,所以总承包单位索赔赶工费0万元。
4.事件3中,流水施工调整后,H工作相邻工序的流水步距=min[2,1,2]=1个月。
H工作的工期=(3+5-1)×1=7个月,工期可缩短=11-7=4个月。

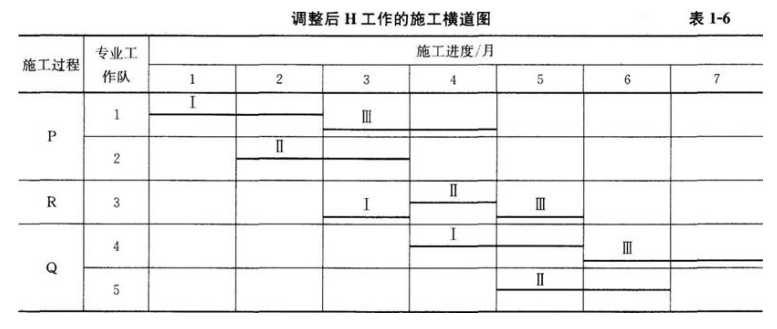

调整后H工作的施工横道图,见表1-6。
查看解析

相关试题

单选
关于混凝土外加剂的说法,错误的是( )。
A 掺入适当减水剂只能改善混凝土的耐久性 B 高温季节大体积混凝土施工应掺缓凝剂 C 掺入引气剂可提高混凝土的抗渗性和抗冻性 D 早强剂可加速混凝土早期强度增长
查看
单选
在I — C环境下,设计使用年限为100年的混凝土构件的最低强度等级不应低于()。
A C25 B C30 C C35 D C40
查看
单选
施工检测试验计划应在工程施工前由()组织有关人员编制,并应报送监理单位进行审查和监督实施。
A 总监理工程师 B 专业监理工程师 C 施工单位技术负责人 D 项目技术负责人
查看
单选
非实行建筑高度控制区的六层建筑物,为平屋顶,室外地坪标高-0.3m,室内地坪±0.00,底层层高3.6m,其余各层层高2.8m,女儿墙高0.9m,屋面水箱间高度
A 17.6m B 18.5m C 18.8m D 20.6m
查看
单选
下列关于中空玻璃的特性,说法正确的是()。
A 机械强度高 B 隔声性能良好 C 弹性好 D 单向透视性
查看
单选
常用模板中,具有整体性好、抗振性强、拼缝少等优点的是()。
A 木模板体系 B 组合中小钢模板体系 C 铝合金模板体系 D 大模板体系
查看
单选
下列选项中,( )不是节能装饰型玻璃。
A 着色玻璃 B 镀膜玻璃 C 平板玻璃 D 中空玻璃
查看
单选
关于有机防火堵料的说法,正确的是( )。
A 不能重复使用 B 主要用于封堵后基本不变的场合 D C.具有优异的防火、水密、气密性能 E D.遇火时不会发泡膨胀
查看
单选
下列关于物料提升机采用缆风绳的说法错误的是( )。
A 高度在20m以下可设1组 B 高度在30m以下不少于2组 C 超过30m时不少于3组 D 超过30m时不应采用缆风绳锚固方法
查看
单选
根据室内环境污染控制的规定,属于Ⅰ类民用建筑工程的是( )。
A 商店 B 餐厅 C 旅店 D 学校教室
查看
