简答题:背景资料:
某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。

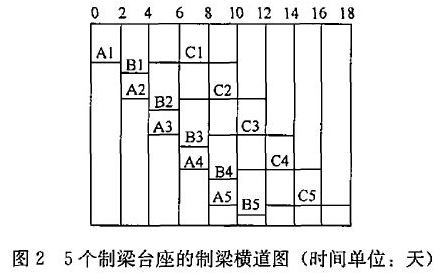

施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施,方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图见图1所示。

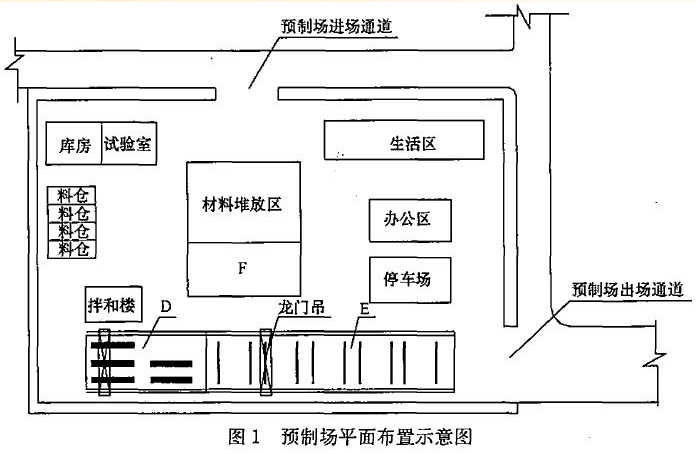

预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养护、预应力张拉与移梁)6天。5个制梁台座的制梁横道图见图2所示。

问题:
1、三个区各是什么?
2、T梁上还应喷涂什么标识?拌合站标识?
3、计算最短流水施工工期
4、梁场方案审批方式正确吗?

正确答案
1、D—制梁区;E—存梁区;F—材料加工区。
2、(1)T梁上还应喷涂:张拉时间、施工单位、部位名称。
(2)拌合站标识:拌合站简介牌、混凝土配合比牌、材料标识、操作规程、消防保卫牌、安全警告警示牌。
3、施工工期=(120/5-1)*10+18=248天
4、不正确。编制了《梁场布置方案》,应报经监理工程师审批后实施。
查看解析

相关试题

单选
关于路基爆破施工中光面爆破与预裂爆破的说法,正确的是(  )
A 两者均应有侧面临空面 B 两者均宜采用低猛度、低爆度、传爆性能好的炸药 C 两者均在主炮爆破前起爆 D 两者均属于定向爆破
查看
单选
砂井套管法施工工艺中,拔管的紧前工序是(  )
A 加料压实 B 桩管沉入 C 插入套管 D 机具移位
查看
单选
具有膨胀性质的滑坡体,不宜采用的滑坡防治工具的措施是(  )
A 反压土方 B 减重 C 修建抗滑挡土墙 D 设树枝状排水沟
查看
单选
关于填隙碎石基层施工的说法错误的是(  )
A 填隙碎石的施工工艺中,撒布填隙料应在初压之前进行 B 粗碎石可以用强度合格的各种岩石轧制而成 C 粗碎石可以用稳定的矿渣轧制而成 D 填隙料可以采用石屑或最大粒径小于10mm的砂砾料或粗砂
查看
单选
沥青混合料中掺和的矿物纤维稳定剂宜采用(  )制造
A 石灰岩 B 玄武岩 C 花岗岩 D 页岩
查看
单选
采用滑模摊铺机施工法铺筑连续配筋混凝土路面时,布料最适合采用(  )
A 正向上料的挖掘机 B 侧向上料的推土机 C 正向上料的装载机 D 侧向上料的供料机
查看
单选
关于桥梁扩大基础特点的说法,错误的是(  )
A 主要承受压力 B 不能承受弯矩作用 C 适用于地基承载力较好的土层 D 由地基反力承担上部荷载
查看
单选
采用悬臂挂篮法浇筑桥梁上部结构混凝土时,需防止因后浇筑混凝土的重力引起挂篮变形,导致先浇筑的混凝土开裂,下列措施中,不能起到预防作用的是(  )
A 根据混凝土重量变化调整吊带高度 B 采用预抬高挂篮的后支点法 C 水箱法中保持水箱水量不变 D 混凝土一次浇筑法
查看
单选
下列隧道支护措施中,不属于超前预支护措施的是(  )
A 搭设管棚 B 周边预注浆 C 径向注浆 D 超前小导管注浆
查看
单选
关于公路监控系统主要设备安装通用要求的说法,正确的是(  )
A 设备开箱检查须由业主、承包方和监理共同参加 B 室内布缆、线,一般均在防静电地板下交叉排列 C 电力电缆和信号电缆应同槽布设 D 焊接应采用腐蚀剂焊接
查看
刷题小程序
公路工程管理与实务题库小程序
