1.
(1)B公司在凝结水泵初步找正后,即进行管道连接。(1分)且在连接时使用手拉葫芦强制对口,不符合规范要求,(1分)所以A公司制止了B公司凝结水管道连接施工。
(2)B公司在管道与凝结水泵连接前,应在自由状态下检验法兰的平行度和同轴度,偏差应符合规定要求(1分);在凝结水泵安装定位并紧固地脚螺栓后再进行管道连接(1分)。连接时都不应使凝结水泵承受附加外力。(1分)
(3)管道与凝结水泵最终连接时,应在联轴节上架设百分表监视机械设备位移。(1分)
2.
(1)锅炉补给水管道应在压力试验合格,并进行绝热、防腐后回填(1分),隐蔽工程属于停工待检点,应在监理单位的现场见证下进行(1分),所以监理工程师制止土方回填。(2)隐蔽工程验收通知内容包括:隐蔽验收的内容(1分)、隐蔽方式(1分)、验收时间(1分)和地点(1分)等。
3.

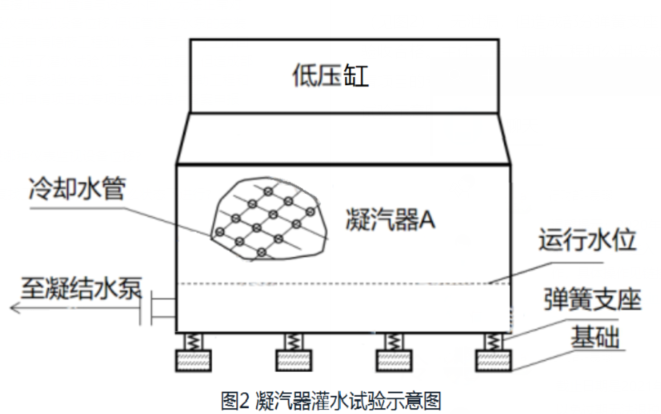

(1)就位在弹簧支座上的凝汽器,灌水试验前应加临时支撑。(1分)灌水试验完成后应及时把水放净。(1分)
(2)灌水高度应充满整个冷却管的汽侧空间并高出顶部冷却管100mm,维持24h应无渗漏。(1分)
(3)轴系中心复找应在凝汽器灌水至模拟运行状态时进行。(1分)
4.
建设工程项目投入试生产前应完成消防验收(2分);建设工程项目试生产阶段应完成安全设施验收及环境保护验收。(2分)
