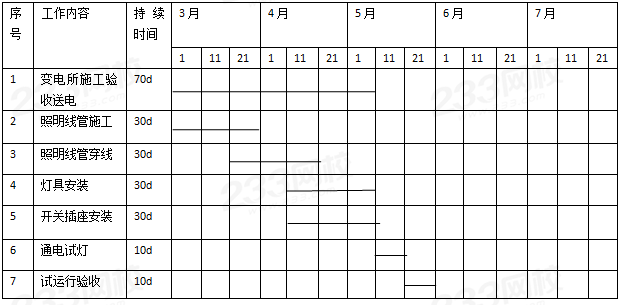

1.被制止的原因是:未充分考虑工作间的衔接关系和符合工艺规律的逻辑关系。优化后的工期缩短为90天。

2.编制施工作业计划前应对施工现场条件、作业面现状、人力资源配置、物资供应状况等做充分了解,并对执行中可能遇到的问题及其解决的途径提供对策。
3.只有一类灯具需要与保护导体可靠连接,一共3350个需要与保护导体可靠连接。连接要求:一类灯具外露可电部分必须用铜芯软导线与保护导体可靠连接,连接处用设置接地标识,铜芯软导线的截面积应与进入灯具的电源线截面积相同。

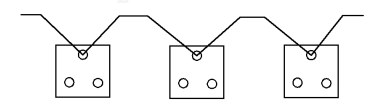

4.不良后果是,插座在一个回路,容易烧坏。接地在同一个回路,容易漏电。插座接线:单相三孔插座,面对插座的右孔应与相线连接,左孔应与中性导线连接,上孔应与保护接地导线连接。
