1.质量保证措施,检验、试验和质量检查验收依据,施工步骤,操作方法。
2.(1)气体管道压力表与温度取源部件位置不正确。
理由:压力取源部件应安装在温度取源部件的上游侧(1分);
(2)测量蒸汽压力时,取压点的方位在管道的上半部,或者下半部与管道水平中心线成0~45°夹角的范围内。(1分)
3.管道绝热按其用途可分为保温、保冷、加热保护三种类型。水平管道金属保护层的环向接缝应沿管道坡向,搭接在低处,其纵向接缝宜布置在水平中心线下方的15°-45°处,并应缝口朝下。当侧面或底部有障碍物时,纵向接缝可移至管道水平中心线上60°以内。

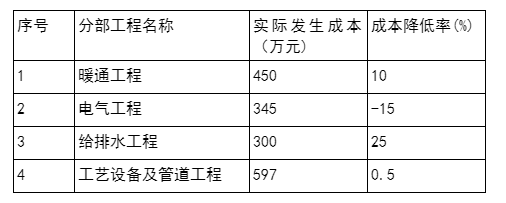

4.根据公式:成本降低率=(计划成本-实际成本) /计划成本
暖通工程的计划成本=实际成本/0.9=450/0.9=500万元
电气工程的计划成本=实际成本/1.15=345/1.15=300万元
给排水工程的计划成本=实际成本/0.75=400万元
工艺设备及管道工程的计划成本=实际成本/0.995=600万元
项目总成本降低率=(计划总成本-实际总成本)/计划总成本=(600+400+300+500-450-345-300-597)/(600+400+300+500)=6%。
