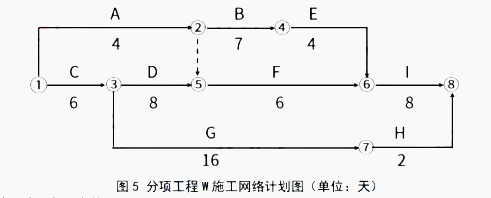

案例题 某高速公路位于山岭重丘区,其中K3+780~K4+640为路堑工程,局部路段存在小型滑坡,采用削坡减载方法处治,路基某分项工程W的施工网络计划图如图5所示。

施工过程中发生了如下事件:
事件一:针对K3+780~K4+640段滑坡处治,施工单位编制了专项施工方案,经下列具体流程处理后进行实施施工单位技术负责人审核签字、加盖施工单位项目部公章,专业监理工程师审查签字、加盖执业印章。
事件二:针对削坡减载工作,施工单位制定了相应的技术措施,部分内容如下:
①边坡开挖自下而上逐级进行
②边坡开挖严禁采用爆破法施工
③开挖坡面宜适当超挖
④开挖坡面上有裂缝时,应予灌浆封闭或开挖夯填。
事件三:分项工程W施工时,出现下列2种情形:
①A、B工作按进度顺利完成,但E工作施工时,施工单位发现图纸存在错误,经技术论证后,由设计单位对图纸进行修改后继续施工,由此造成E工作停滞3天
②工作D施工时,因施工现场条件变化,建设单位提出了更高的质量要求,导致D工作量增加了30%。针对上述情形造成的工期延长和费用增加,施工单位向监理单位递交了工期索赔和费用索赔的中请。
事件四:施工过程中,施工单位积极开展安全生产事故隐患排查工作,避免安全事故的发生
采用的安全生产事故隐患排查方式有日常安全生产检查等。
问题:
1.改正事件一中专项施工方案处理流程的错误之处。判断该专项施工方案是否需要召开专家论证会并说明理由。
2.逐条判断事件二中的技术措施是否正确。若不正确改正错误之处。
3.写出分项工程W的施工关键路线(用①→②……或A→B……形式表达),并计算其总工期。
4.逐条判断事件三中的工期索赔和费用索赔是否成立,并说明理由。
5.补充事件四中安全生产事故隐患排查的其他两种方式。

正确答案
1.改正:专项施上方案应当由施工单位技术负责人签字、加盖单位公章。由总监理工程师审查签字、加盖执业印章后方可实施。
专项施工方案不需要专家论证,因为只有中型及以上滑坡体处理才需要专家论证,而本工程滑坡体为小型滑坡。
2.①错误。削坡减载应自上而下逐级开挖
②正确
③错误。开挖坡面严禁超挖
④正确
3.①→③→⑤→⑥→⑧,总工期为28天
4.①E工作工期延长不成立,费用索赔成立。工作E总时差为5天,延后3天不影响总工期,但延长时间为设计单位过失,应当承担3天的人员机械闲置费用。
②D工作工期索赔成立、费用索赔成立。D工作为关键工作,增加工作量必然导致总工期的延长,因此工期索赔成立。质量要求是非承包人责任提高的,应当有业主方承担。
5.还应该采用综合安全检查、专项安全检查避免安全事故的发生。
查看解析

相关试题

单选
下列对路基常用爆破方法的描述,符合光面爆破特征的是( )
A 在没有侧向临空面和最小抵抗线的情况下,用控制药量爆破的方法,使拟爆体与山体分开,作为隔振减震带 B 两相邻药包或前后排药包以若干毫秒的时间间隔依次起爆 C 在有侧向临空面的情况下,用控制抵抗线和药量的方法进行爆破 D 利用爆能将大量土石方按照指定的方向,挪移到一定的位置并堆积成光滑平整的路堤
查看
单选
预应力钢丝,钢绞线,螺纹钢筋进场分批检验时,每批质量分别应不大于( )
A 100t,60t,60t B 60t,100t,60t C 60t,60t,100t D 60t,100t,100t
查看
单选
水泥混凝土路面铺筑方式中,技术层次、装备水平和施工要求最高的是( )。
A 小型机械 B 三棍轴机组 C 碾压混凝土 D 滑模摊铺机
查看
单选
关于填土路堤施工过程质量控制的说法,正确的是( )
A 施工过程中每填筑三层后应进行压实度检测 B 压实度检测频率由现场监理工程师确定 C 填土路堤压实度检测只能采用灌砂法 D 施工过程中,每填筑2m宜检测路基中线和宽度
查看
单选
下列可作为预防路基横向裂缝的措施是( )。
A 路基填料禁止使用液限大于50、塑性指数小于26的土 B 同一填筑层不得混用不同种类的土 C 路床底以下的路基填筑,严格控制每一填筑层的含水率,标高、平整度的控制可适当放宽 D 路基顶填筑层压实厚度小于8cm
查看
单选
下列哪种盾构机属于密闭式盾构机类型( )。
A 手掘式 B 半机械式 C 机械式 D 土压式
查看
单选
公路工程项目职业健康安全管理体系实施与控制的核心是( )。
A 一岗双责 B 三个必须原则 C 安全管理“五同时” D 安全生产责任制
查看
单选
关于护栏施工技术要求的说法,正确的是( )。
A 立柱打入的护栏应在沥青路面基层铺筑之前进行施工 B 混凝土桥梁护栏应在桥面的两侧对称进行施工 C 中央分隔带开口护栏的端头基础应在上面层铺筑结束后进行施工 D 护栏的钢构件可不进行防腐处理
查看
单选
关于热拌沥青混合料基层压实的说法,正确的是( )
A 热拌沥青混合料的压实应按初压和终压(包括成型)两个阶段进行 B 初压时,压路机应从公路中心向外侧碾压,相邻碾压带应重叠1/3~1/2轮宽 C 终压可选用双轮钢管式压路机或关闭振动装置的压路机进行碾压,不宜少于两遍且无轮迹 D 初压应在混合料摊铺后较高温度下进行,终压成型的终了温度不作要求
查看
单选
关于隧道开挖方法及其适用范围的说法,正确的是( ),
A V级围岩中小跨度隧道在采用了有效的加固措施后,可采用全断面法开挖 B 台阶法适用于III~Ⅳ级围岩的单向四车道隧道 C 环形开挖预留核心上法适用于Ⅳ~V级围岩的中小跨度隧道 D 中隔壁法(CD法)适用于围岩较差、浅埋、地表沉降需要控制的单向四车道隧道
查看
