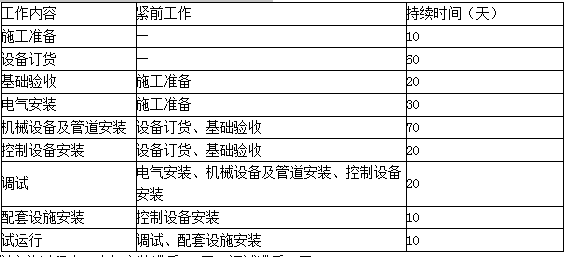

1.根据表格所示的逻辑关系,可找出关键线路是:
设备订货→机械设备及管道安装→调试→试运行,
计算总工期为:60+70+20+10=160天。
电气安装滞后对总工期无影响,因为电气安装不属于关键工作(或不在关键线路上),且延误时间未超过总时差;调试滞后总工期将延误3天,因为调试属于关键工作(或在关键线路上)。
2.设备采购前的综合评审除考虑供货商的技术和商务外,还应从质量、进度(交货期)、费用、执行合同的信誉、交通运输条件等方面考虑并进行综合评价。
设备施工现场验收程序为:设备施工现场验收应由业主、监理、生产厂商、施工方有关代表参加。对进场设备包装物的外观检查,要求按进货检验程序规定实施。设备安装前的存放、开箱检查要求按设备存放、开箱检查规定实施。设备验收的具体内容,结合现场的实际,按规定的验收步骤实施。
3.监造周报和月报应包括的内容有:设备制造进度情况,质量检查内容,发现问题及处理方式,前次发现问题处理情况的复查,监造人、时间等其他相关信息。
4.电工队对成套配电装置的整定内容还应补充以下内容:
(1)过负荷告警整定:过负荷电流元件整定和时间元件整定。
(2)零序过电流保护整定:电流元件整定、时间元件整定和方向元件整定。
(3)过电压保护整定:过电压范围整定和过电压保护时间整定。
5.设备运转调试检验的要求:
(1)设备的调试和运转应按制造商的书面规范逐项进行。
(2)所有待试的动力设备,传动、运转设备应按规定加注燃油、润滑油(脂)、液压油、冷却液等。
(3)相关配套辅助设备均应处于正常状态。
(4)记录有关数据形成运转调试检验报告。
