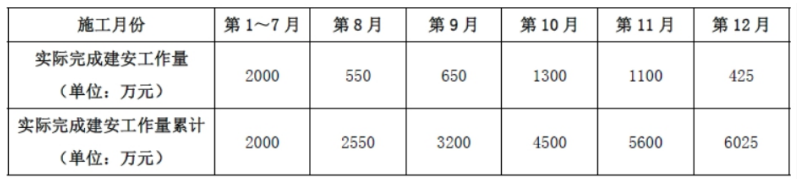

1.工程预付款金额=(7125-100-1000)×60%×60÷360=602.50万元
2.①第1~7月合计工程师应签发的工程款为2000-602.5=1397.50万元
②第8月完成工程量价款550万,小于1300万元,工程师应签发的工程款为0万元
③第9月完成工程量价款650万,650+550=1200万元,小于1300万元,工程师应签发的工程款为0万元
④第10月完成工程量价款1300万,650+550+1300=2500万元,大于1300万元,第10月工程师应签发的工程款为:2500万元。
⑤第11月应扣的工程保修金为:6025×3%÷2=90.38万元;1100-90.38=1009.62万元,小于1300万元,第11月应签发的工程款为:0万元。
⑥第12月应扣的工程保修金为:6025×3%÷2=90.38万元;425-90.38+1009.62=1344.24万元,第12月应签发的工程款为:1344.24万元。
3.不妥之处:仓库、油库内,每组灭火器的数量为2个,每组灭火器之间的距离固定为35m。
理由:仓库、油库、危化品库或堆料厂内,应配备足够组数、种类的灭火器,每组灭火器不应少于4个,每组灭火器之间的距离不应大于30m。
4.施工项目成本按费用目标划分:生产成本、质量成本、工期成本、不可预见成本。
