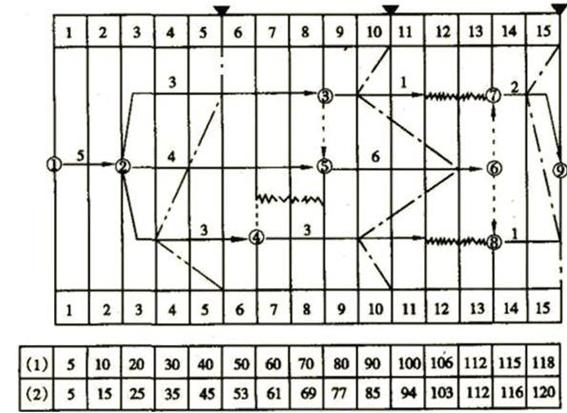

1. 第5个月底,已完工程计划投资为:20+6+4=30(万元)
第10个月底,已完工程计划投资为:80+6×3=98(万元)
2. 第5个月底,已完工程计划投资为:20+6+4=30(万元)
第10个月底,已完工程计划投资为:80+6×3=98(万元)
3. 第5个月底,工程进度情况为:
②~③工作进度正常。
②~⑤工作拖延1个月,将影响工期1个月,因为是关键工作。
②~④工作拖延2个月,不影响工期,因为有2个月总时差。
第10个月底,工程进度情况为:
③~⑦工作拖延1个月,因为有2个月总时差,不影响工期。
⑤~⑥工作提前2个月,有可能缩短工期2个月,因为是关键工作。
④~⑧工作拖延1个月,但不影响工程进度,因为其有2个月的总时差。
