问题1:

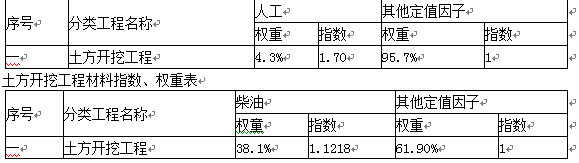

人工价差:=2390×[95.7%+4.3%×1.7-1]×(1+9%)
=2390×0.0301×1.09=78(万元)
材料价差:
△P=2390×[61.90%+38.1%×1.1218-1]×(1+9%)
=2390×0.0464×1.09=121(万元)
土方开挖工程价差调整金额为:78+121=199(万元)
问题2:
橡胶止水带价差调整金额=完成工程量×合同消耗系数×(市场综合价或采购价-投标预算价)×(1+K)=2830×1.03 ×(128.75-75)×(1+9%)=170777(元)
问题3:
变更工程已按照现行价格结算的不再进行价格调整。变更工程按照投标价结箅的,应进行价格调整。索赔金额不进行价格调整。
