7:某天然气处理厂采用公开招标的方式选择施工承包商,A、B、C、D、E五家公司通过资格预审,在电子招标投标交易平台进行投标。A公司技术标书的施工组织设计纲要中,主要描述了项目施工组织机构及主要成员情况:施工进度计划及保证措施;职业健康、安全、环境保证措施;主要施工装备配备计划;主要设备及专项施工方案编制。C公司发送未经过加空的商务标书,被交易平台拒收。最终B公司中标。内烷制冷塔长度71m,分两段到货,现场组焊,整体吊

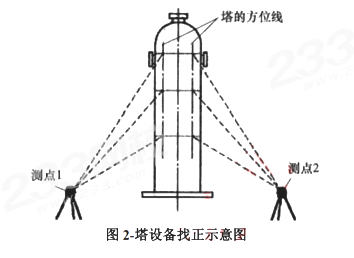

装。塔体到达现场后,B公司组织到货验收,检查了塔体分段处的圆度、坡口质量,筒体直线度和长度筒体上接管中心方位和标高,裙座底板上的地脚螺栓孔中心圆直径、相邻两孔弦长偏差均符合要求。塔体经组焊、压力试验后,项目部编制了整体吊装专项方案,审批后进行技术、安全交底;塔体按设计要求吊装到位(见图 2)。在早上9 点阳光斜照时,进行塔体垂直度调整:测点1与塔中心线的连线与测点2与塔中心线的连线成60“夹角。调整时风力5级,温度
26℃,调整工作被监理工程师叫停;后选择正确的时间、天气条件进行测星调整,塔体安装验收合格。
【问题】
1、A公司编制的施工组织设计纲要遗漏了哪些重要部分?C公司标书被拒收是否正确?
2、塔体现场验收还应检查哪些项目?地脚螺栓孔中心岛直径允许偏差是多少?
3、监理工程师叫停塔体垂直度调整是否正确?说明理由。
4、塔体就位调整后,还需要对塔体的哪些部位进行保冷施工?图2中的A部位保护层应如何搭接?

正确答案
1.(1)施工组织设计纲要遗漏了:质量标准及其保证措施,突出方案在技术、工期、质量、安全保障等方面有创新,利于降低施工成本。
(2)C公司标书被拒收不正确.
2.(1)塔体现场验收还应检查:、外圆周长偏差、端口不平度。
(2)地脚螺栓孔中心岛直径允许偏差为2mm.
3.正确。理由:高度大于等于20m 的塔,其垂直度的测量工作不应在一侧阳光照射或风力大于4级的条件下进行。而本工程塔体高度为71m,塔体垂直度调整时在早上9 点阳光斜照,风力级为5级。光照条件和风力条件均不符合测量工作对环境的要求。因此调整工作被监理工程师叫停是正确的。
4.缺背景条件和图,无法作答。
查看解析

相关试题

单选
下列金属板材焊接时,不能采用钨极惰性气体保护焊的是( )
A 锌板  B 钢板  C 镍板  D 钛板
查看
单选
下列金属腐蚀现象中,不属于局部腐蚀的是()
A 均匀腐蚀 B 缝隙腐蚀 C 电偶腐蚀 D 晶间腐蚀
查看
单选
关于在电力杆塔周围取土的说法,正确的是()
A 110KV杆塔的4m外可以取土 B 220KV杆塔的5m外可以取士 C C330KV杆塔的6m外可以取士 D 500KV杆塔的7m外可以取土
查看
单选
下列哪个不是有色合金()
A 铝合金 B 钛合金 C 镍合金 D 铬合金
查看
单选
下列发电系统中,不包含汽轮机设备的是()。
A 火力发电系统 B 风力发电系统 C 核能发电系统 D 光热发电系统
查看
单选
在每道工序完成后,检查工程实际位置及标高是否符合设计的测量是()。
A 放线测量 B 竣工测量 C 过程测量 D 定位测量
查看
单选
与吊索钢丝绳安全系数有关的是()。
A 吊索公称直径 B 吊索捆绑方式 C 吊索受力角度 D 吊索强度等级
查看
单选
关于中水管道安装的说法,正确的是()。
A 中水给水管道可以装设取水水嘴 B 中水管道外壁应涂浅绿色的标志 C 中水管道不可与排水管平行埋设 D 中水管道应暗装于墙体和楼板内
查看
单选
变压器充干燥气体运输时,油箱内的气体压力应保持在()
A 1KPa~10kPa B 10kpa~30ka C 30kpa~50kpa D 50KB~80KPa
查看
单选
关于自动化仪表调试的做法,正确的是()。
A 仪表试验时电源电压保持稳定 B 回路试验可在系统投用后进行 C 试验用仪表基本误差的绝对值大于被测仪表 D 单台仪表的校准点在仪表全量程内随机选取
