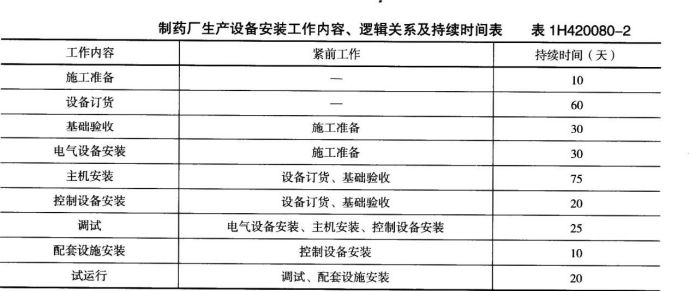

案例题 某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表1H420080--2。
在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

问题
1.绘出制药厂生产设备工程施工进度计划(双代号网络图),总工期需多少天?
2.写出设备基础混凝土强度的验收要求。设备基础强度复测有何要求?
3.基础验收工作增加到50天会不会影响总工期?说明理由。
4.主机设备及控制设备晚到10天是否影响总工期?说明理由。
5.工程按合同工期完成,安装公司应在哪几个工作进行赶工?

正确答案
【第1问】

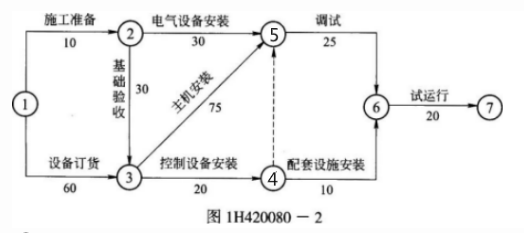

1-1.安装公司编制的制药厂生产设备施工进度计划(双代号网络)如图lH420080一2所示。

1-2.总工期为180天。
【第2问】
设备基础混凝土强度的验收要求:基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。设备基础强度应复测:请有检测资质的工程检测单位进行复测。
【第3问】
基础验收工作增加到50天,比计划时间多了20天,不会影响总工期,因为基础验收在非关键线路上,有20天时差。
【第4问】
主机设备晚到10天,会影响总工期,因为该工作在关键线路上。控制设备晚到10天,不会影响总工期,因为该工作在非关键线路上,有时差55天。
【第5问】
安装公司使工期按合同约定完成,应在主机安装、调试和试运行工作上赶工10天。
查看解析

相关试题

单选
下列选项中,不属于静置设备性能参数的是( )
A 容积 B 温度 C 反应时间 D 换热面积
查看
单选
按“建设工程质量管理条例”的规定,下列机电安装工程在正常使用条件下的最低保修期限不正确的说法是( )。
A 电气工程保修期为2年 B 设备安装工程保修期为2年 C 供热和供冷系统为2年 D 其他项目的保修期由发包单位与承包单位约定
查看
单选
关于起重技术吊装方法与吊装方案,说法不正确的是()。
A 缆索系统吊装用在重量不大,跨度、高度较大的场合 B 利用构筑物吊装时应对承载的结构在受力条件下的强度和稳定性进行校核。 C 卧式设备吊装时吊点间距宜小于设备长度的1/3 D 吊装参数表主要包括设备规格尺寸、设备总重量、吊装总重量等
查看
单选
关于钨极惰性气体保护焊的描述,不正确的是()。
A 应用的金属材料种类多 B 适用各种焊接位置 C 可用于焊接自动化 D 对风空气流动不敏感
查看
单选
大型储罐底板的焊接顺序应为( )。
A 先焊短焊缝,再焊长焊缝 B 先焊长焊缝,再焊短焊缝 C 先焊上部焊缝,再焊下部焊缝 D 先焊下部焊缝,再焊上部焊缝
查看
单选
关于安全防范工程设备安装技术,符合要求的是()。
A 主动红外探测器不能对着空调器的出风口 B 超声波移动探测器安装时应有防盗防拆措施 C 视频线、控制线和电源线外露部分应用钢管保护,并不影响云台的转动 D 各类识读装置的安装高度离地不宜低于1.5m
查看
单选
下列反应锅炉工作强度的指标是()。
A 额定压力 B 蒸发量 C 受热面蒸发率 D 温度
查看
单选
建筑给水排水及供暖管道工程施工,说法正确的是()。
A 当管道穿过地下室侧墙时应在室内管道安装结束后再进行安装 B 中水管道应位于生活饮用水管道上面、排水管道下面,净距不超过0.15m C 灌水、通球试验是室外排水管道必须做的试验 D 上供下回式系统的热水管道变径应底平偏心连接
查看
单选
关于自动化仪表设备安装要求,说法正确的是()。
A 现场总线仪表线路连接应为串联方式 B 电磁流量计的信号线应使用屏蔽线 C 用差压变送器测量液位时,仪表安装高度应高于下部取压口 D 雷达物位计不应安装在进料口的上方,传感器应垂直于物料表面
查看
单选
电梯施工前,安装单位提供的资料不包括( )。
A 安装许可证 B 安装告知书 C 施工方案 D 施工图纸
查看
