【第1问】
编制的施工方案还应包括:施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求。
【第2问】
母线槽直线敷设长度超过80m,每50~60m宜设置伸缩节。
【第3问】

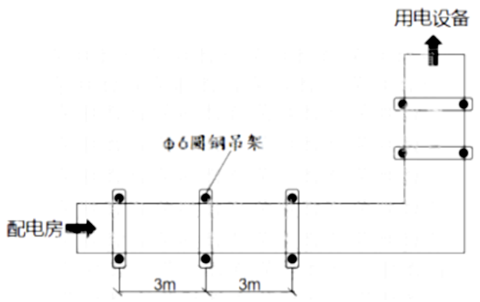

图中,母线槽安装不符合规范要求的有:
(1) 支吊架的间距为3m;规范要求:室内支吊架间距不大于2m。
(2) 圆钢吊架直径为φ6;规范要求:母线槽水平安装时,圆钢吊架直径不得小于8mm。
(3) 母线槽转弯处没有增设支架;规范要求:每节母线槽的支架不应少于1个,距拐弯0.4~0.6m处应设置支架。
【第4问】
4-1.建设单位造成工期延误的原因是:工程款未及时支付给施工单位。
4-2.设计单位造成工期延误的原因是:未能及时修改出图。
4-3.施工单位造成工期延误的原因是:未能很好的进行成品保护导致母线槽受潮绝缘电阻测试不合格,吊架安装不符合规范要求需要返工。
