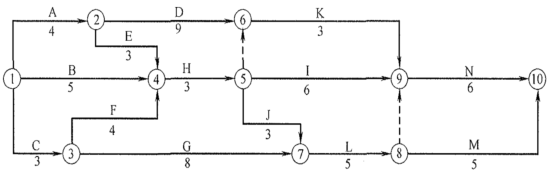

1.(1)本项目的计划总工期为 24 个月
(2)施工单位能够索赔的工期为 0 个月
(3)理由如下
① H 工作为关键工作,虽然延期一个月,但是采取了赶工措施,可以索赔费用 15 万元
② G 工作的总时差为 2 个月,不影响总工期:所以施工单位能够索赔的工期为 0 个月
2. 高压细水雾系统由:①供水装置、②过滤装置、③控制阀、④细水雾喷头等组件和⑤供水管道组成。

3.项目部应抽检的吸顶灯的数量=3+6+3+3*12+4+4=56 套。
检杳时按每检验批的灯具数量抽查 5%,且≥1 套;背景中交代每个楼层为一个检验批;注意计算时不能四舍五入,统统采取“进一法”

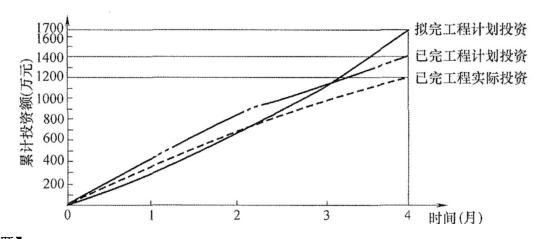

4.(1)第 4 月末的投资偏差=BCWP-ACWP=1400-1200-200 万元>0,投资节约 200 万元
(2)第 4 月末的进度偏差=BCWP-BCWS=1400-1700=-300 万元<0,进度延误 300 万元
5.负荷试运行应达到的标准:
(1)生产装置连续运行,生产出合格产品,一次投料负荷试运行成功
(2)负荷试运行的主要控制点正点到达
(3)不发生重大设备、操作、人身事故,不发生火灾和爆炸事故
(4)环保设施做到“三同时”,不污染环境
(5)负荷试运行不大于试车预算,经济效益好
